返回首页
组合的诞生
研究流程图

完整路演版

组合的诞生:先讲过程,再看结果

路演按组合研究的真实推进顺序展开:从三核原型、可投化、风控试错,到四核水库与实盘组合。失败实验保留下来,是为了让投资框架的取舍可审计。

主线:三核增强收益 → 可投化验证 → 风控连续试错 → 发现三核同跌 → 引入纯债水库 → 四核成型 → 实盘收束。
49 个研究节点实盘组合验证图表 + 表格证据链
1 三核原型普林格 + 景气行业 + 可转债
2 长区间拼接补齐 2016-2020,验证十年长跑
3 可投化南华商品转 ETF,股票端控制变量
4 风控试错止损、MA20、平价、降频、海龟
5 压力诊断防抖、定向风控、股商双防守
6 四核突破逃逸资金全量进入纯债水库
7 边界验证黄金、宽基、久期、短债水库
8 实盘收束宽基 ETF + 商品 ETF + 转债 + 纯债
研究流程图:最终组合结果不抢占开场,而作为整条研究链条的结论。
Step 1-7

三核原型

先用股、债、商三核解决收益来源。

普林格模型决定大类资产权重,股票端从沪深300升级为高景气 TOP4 行业,债券/现金端用可转债替代,商品端保留南华商品暴露。

第一代组合的重点是收益增强:不是简单加股票,而是把股、债、商三类引擎都改成更有进攻效率的表达。
原版普林格 8.48%改良版 12.16%转债替代 14.08%

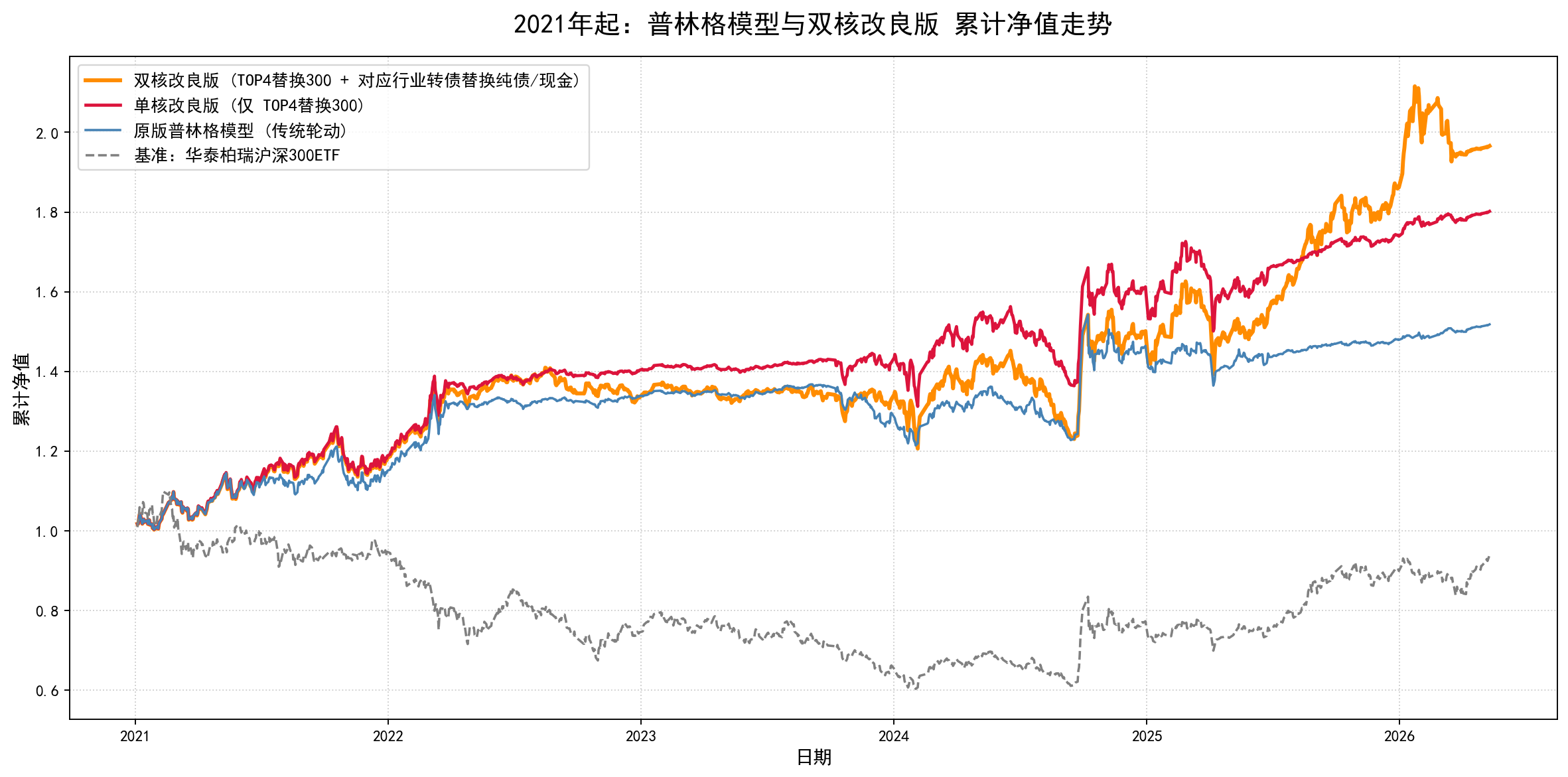

Step 4 双核改良版净值走势
Step 4:可转债替代后的普林格模型抬高净值斜率,三核原型开始成形。
Step 6-7

早期矛盾

收益上去了,回撤问题也被放大了。

早期三核版本已经显著优于大盘和原版普林格,但最大回撤仍然是组合进一步进化的主要约束。

这张回撤图解释了为什么后面会出现二十多个 Step 的风控试错。
转债替代版回撤 -15.27%沪深300回撤 -45.10%

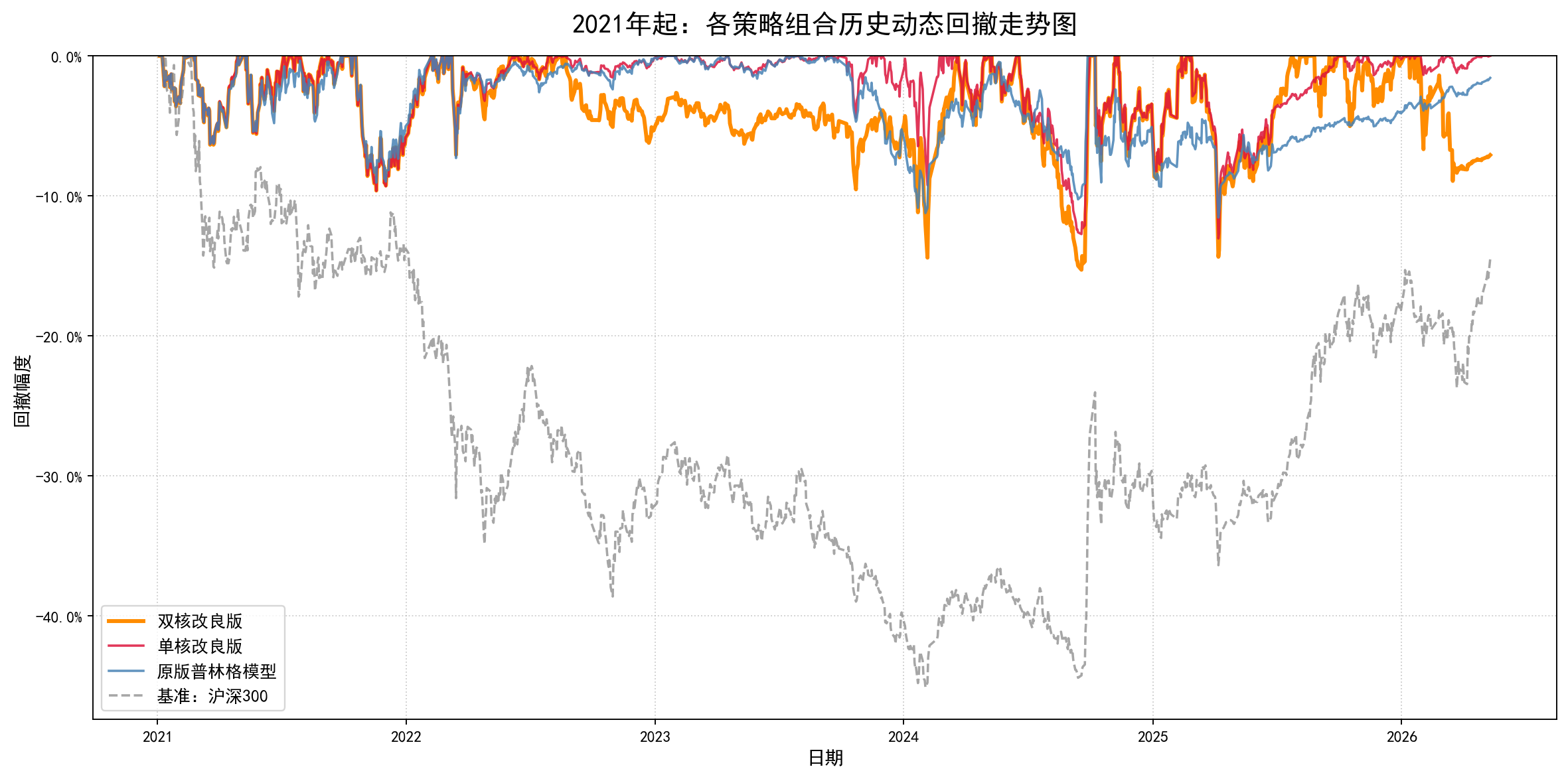

Step 6 最大回撤对比
Step 6:最大回撤图把策略缺口暴露出来,推动后续风险控制研究。
Step 8-14

拼接 2021 年前数据

研究从 2021 年样本扩展到 2016-2026 全区间。

早期文档的第二段重点是把 2021 年前的数据接上:前期用沪深300、中证转债、南华商品做可回溯代理,后期切换到景气行业与实操标的。

这一步不是为了追求更长净值曲线,而是为了检查策略能否穿越完整市场周期。

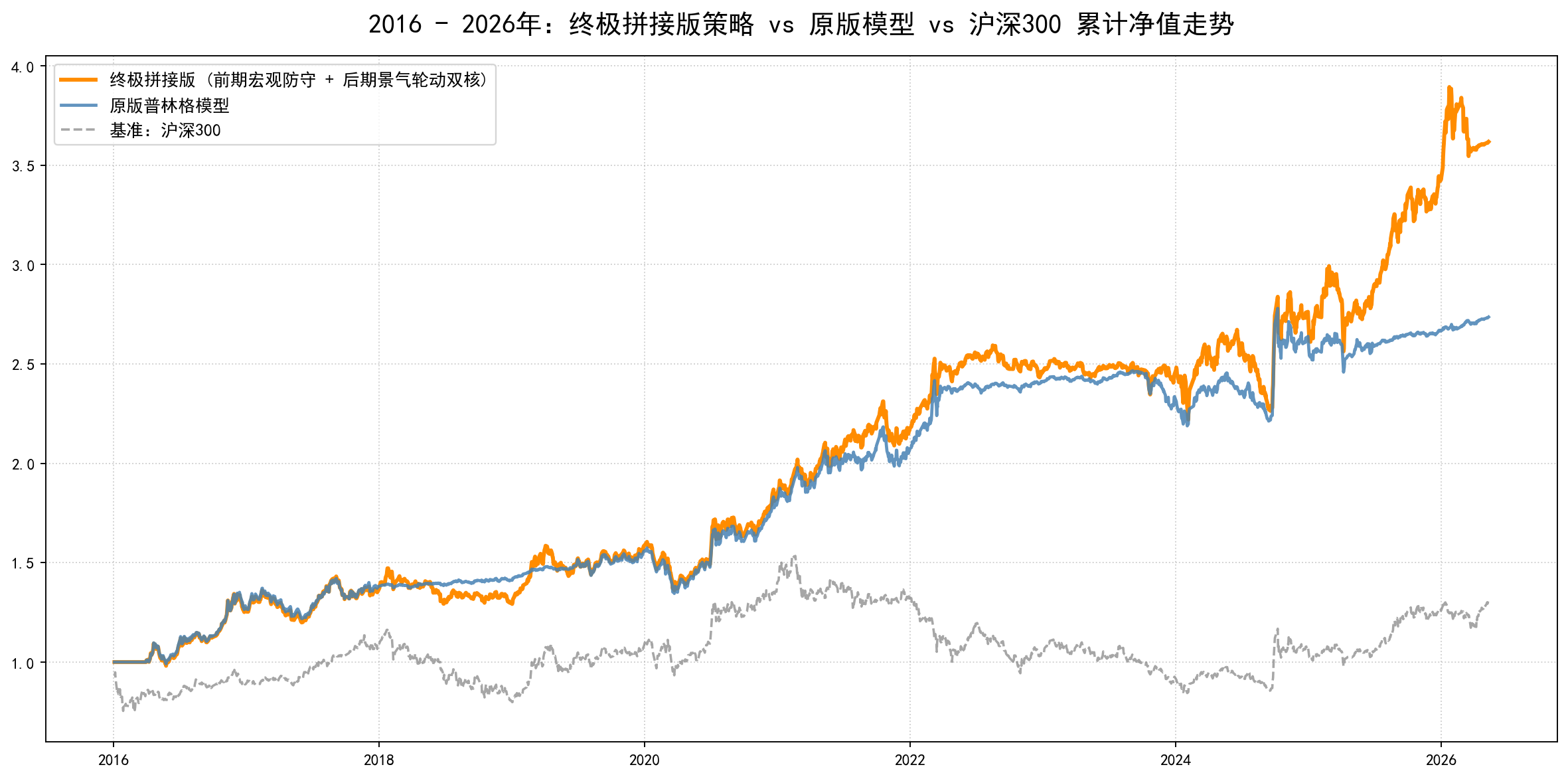

Step 9 2016-2026 拼接策略净值
Step 9:把策略拉长到 2016-2026,为之后的十年压力测试做基础。
Step 10

年度收益率对比

十年长跑不能只看终点,也要看每一年怎么赢。

拼接版在多数年份保持正收益,尤其在沪深300承压的 2018、2022、2023 年明显更稳。年度柱状图把“穿越周期”从一句结论变成可逐年检验的证据。

2016-2026 年度对比拼接版 9 年正收益沪深300 5 年负收益

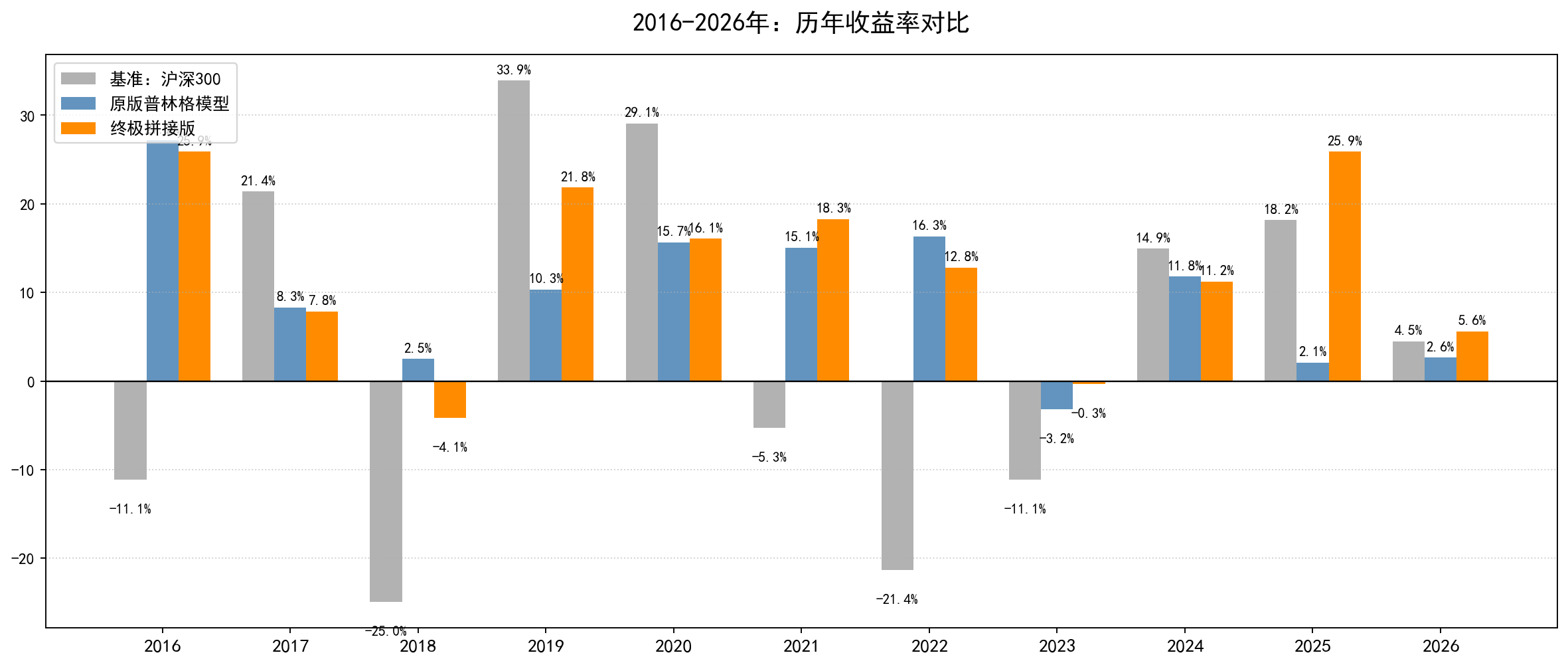

Step 10 2016-2026 历年收益率对比
Step 10:年度收益率对比显示,拼接版的价值不只是长期年化更高,也体现在弱市年份的回撤抵抗力。
Step 12

转债防守端简化

细分行业转债并不一定值得复杂化。

Step 12 对比了高景气细分行业可转债与全区间中证转债指数,目的是判断防守端是否需要做得很细。

研究开始从“每个端都追求精细 Alpha”转向“哪里复杂有价值,哪里应该简化”。

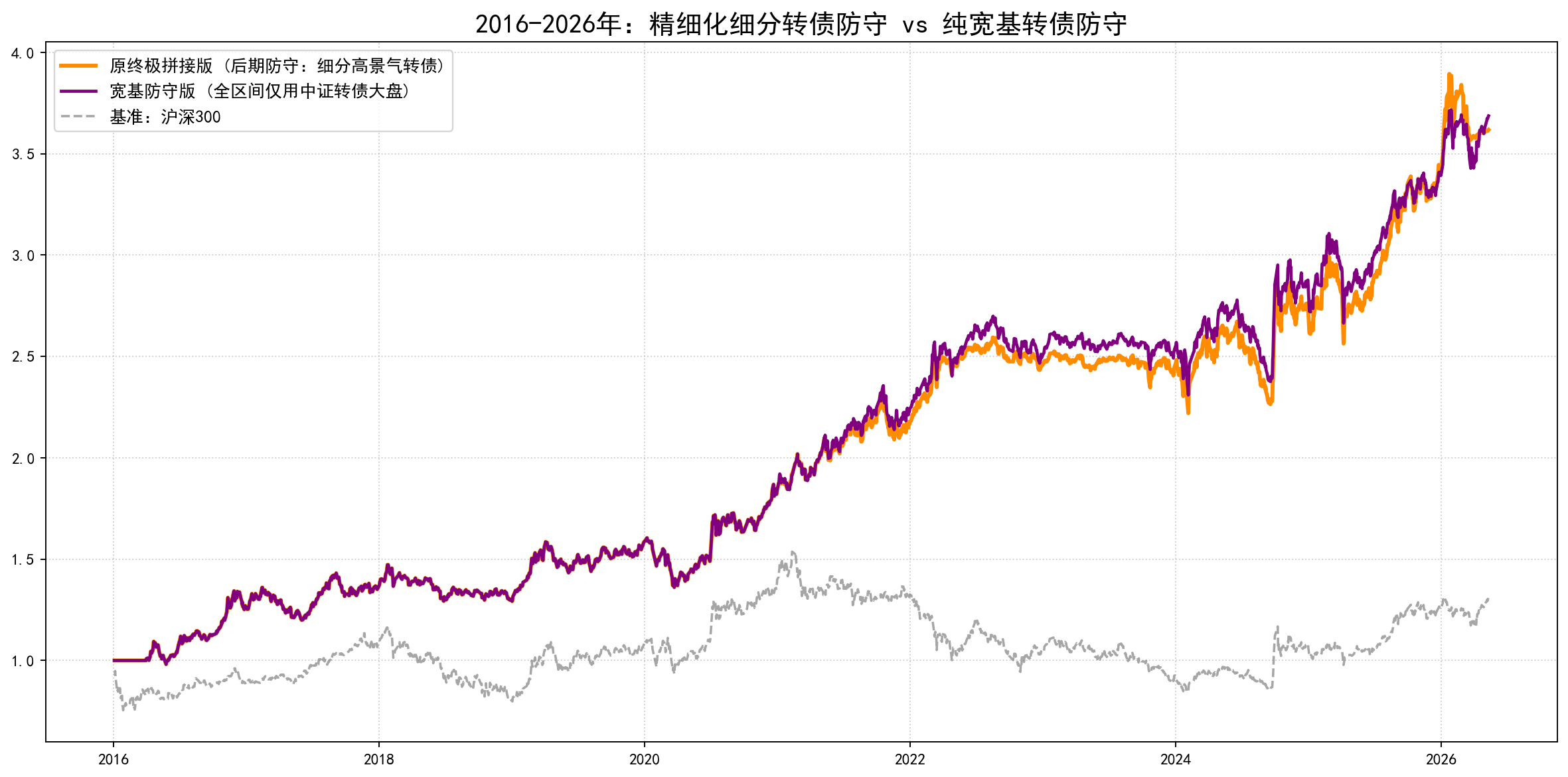

Step 12 转债防守端宽基对比
Step 12:宽基转债防守端提供了更易落地的替代表达。
Step 15

商品端从不可投到可投

南华商品指数需要替换成真实 ETF 篮子。

商品端用大成有色、华安黄金、建信能化、华夏豆粕四只 ETF 等权替代南华商品指数,牺牲一点理论收益,换来可执行性。

这是组合从理论回测走向实盘的第一道门槛:资产必须买得到、跟得住。
版本年化收益率最大回撤解释
理论原版(南华商品)14.50%-14.50%商品端使用指数,理论性更强。
实操落地版(四只 ETF 等权)13.43%-14.17%收益略降,但可投资性显著提升。
Step 15 阶段结论:可投化不是免费午餐,但换来了执行可行性。
Step 16

股票端控制变量

TOP4 景气行业确实贡献了股票端超额。

在债券和商品都保持一致的情况下,仅替换股票端,TOP4 景气行业组合显著优于沪深300版本。

股票端 Alpha 是独立贡献项,但后面仍需要继续检验它是否存在后验与样本期偏差。
基准股组合 10.14%TOP4 组合 14.01%

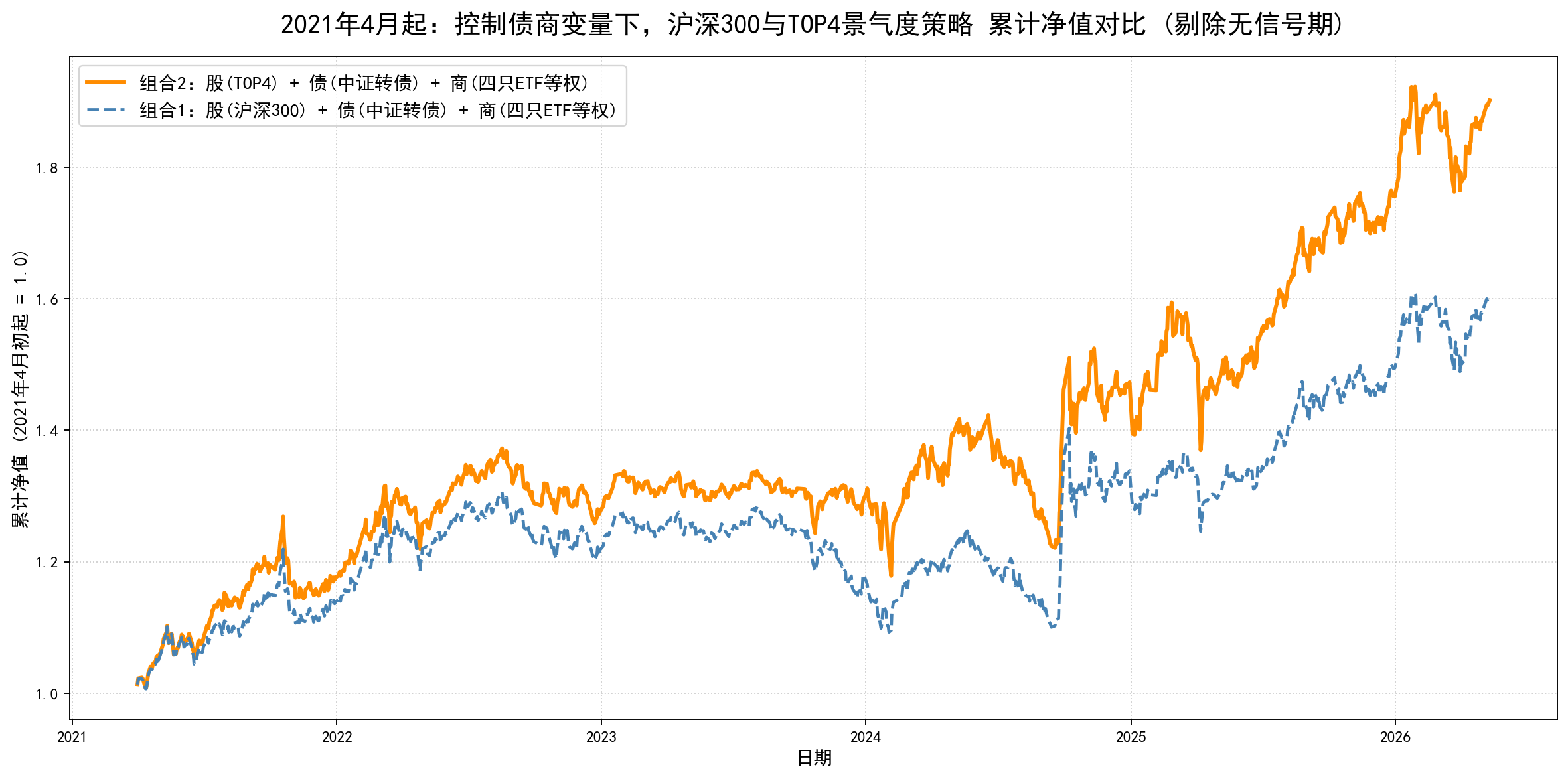

Step 16 股票端超额收益分离
Step 16:控制债商变量后,股票端 TOP4 相对沪深300提供超额。
Step 17

三核模型初具雏形

可落地三核版本完成十年长跑。

股债商三核落地为:行业景气 TOP4、中证转债、四只商品 ETF 等权,并与原版普林格和沪深300基准对比。

三核模型在收益端已经成立,后续真正需要解决的是回撤和执行复杂度。
策略版本十年期年化收益全区间最大回撤期末总净值
终极无缝拼接版(可实操落地)13.81%-15.19%3.630
理论原版普林格10.63%-14.55%2.736
沪深300基准2.78%-45.10%1.314
Step 17 核心证据:可落地三核在收益上胜出,但回撤仍未理想。
Step 18

十年收益归因

三核不是单一资产押注,而是多引擎接力。

2016-2026 的归因显示,股、债、商都有绝对贡献,商品端贡献最高。这解释了为什么组合最初选择三核结构。

总累计收益 263.02%股贡献 30.65%债贡献 26.97%商贡献 42.38%

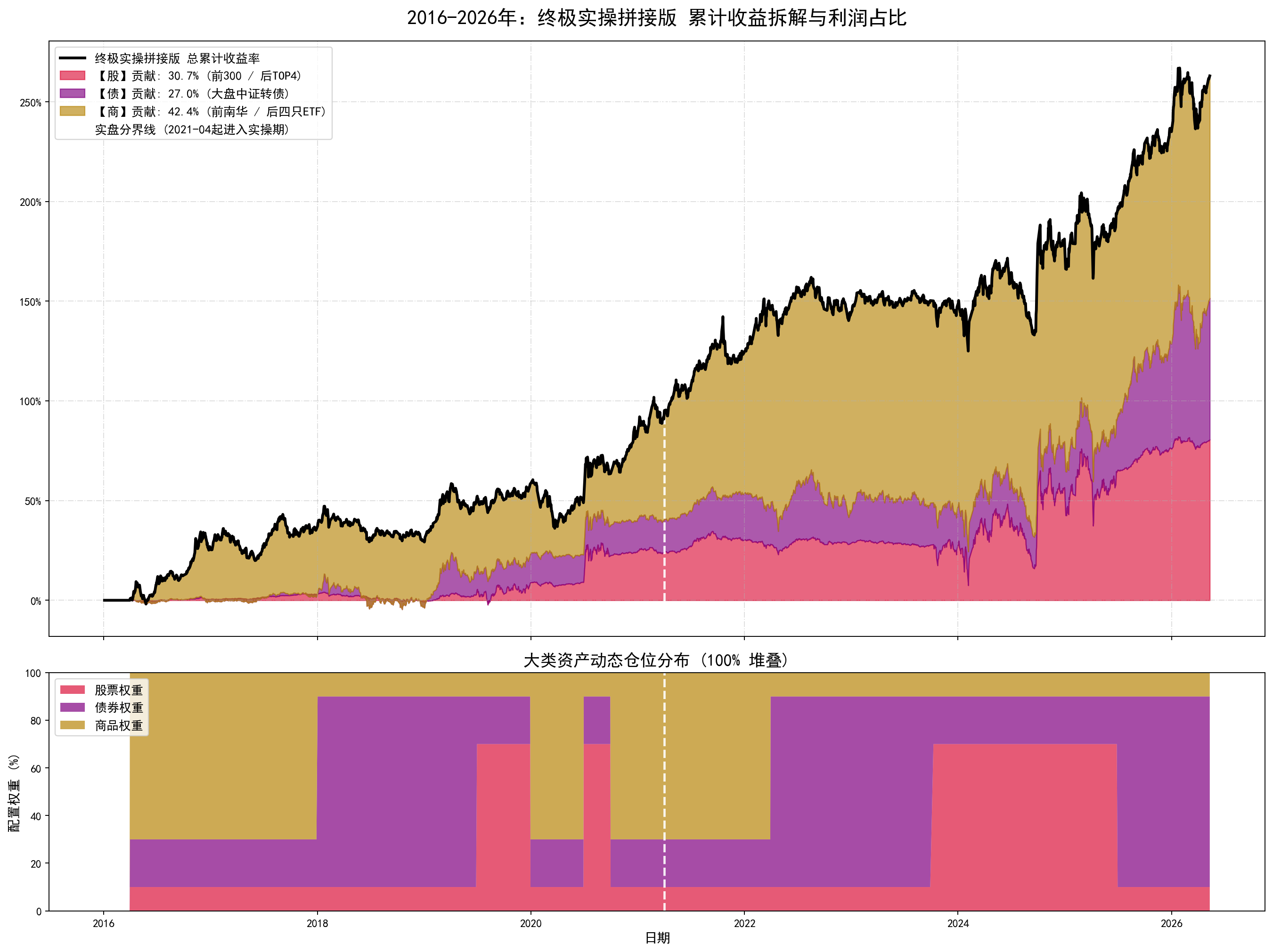

Step 18 十年收益贡献拆解
Step 18:收益拆解证明三类资产都参与创造收益,商品端不是装饰。
Step 19

聚焦后五年实盘复刻期

剥离早期模拟后,后五年仍然跑得通。

2021Q2 之后,组合进入更接近实操的阶段。股、债、商贡献接近均衡,说明模型不是靠历史拼接硬撑出来的。

后五年累计收益 90.17%股 32.96%债 31.89%商 35.15%

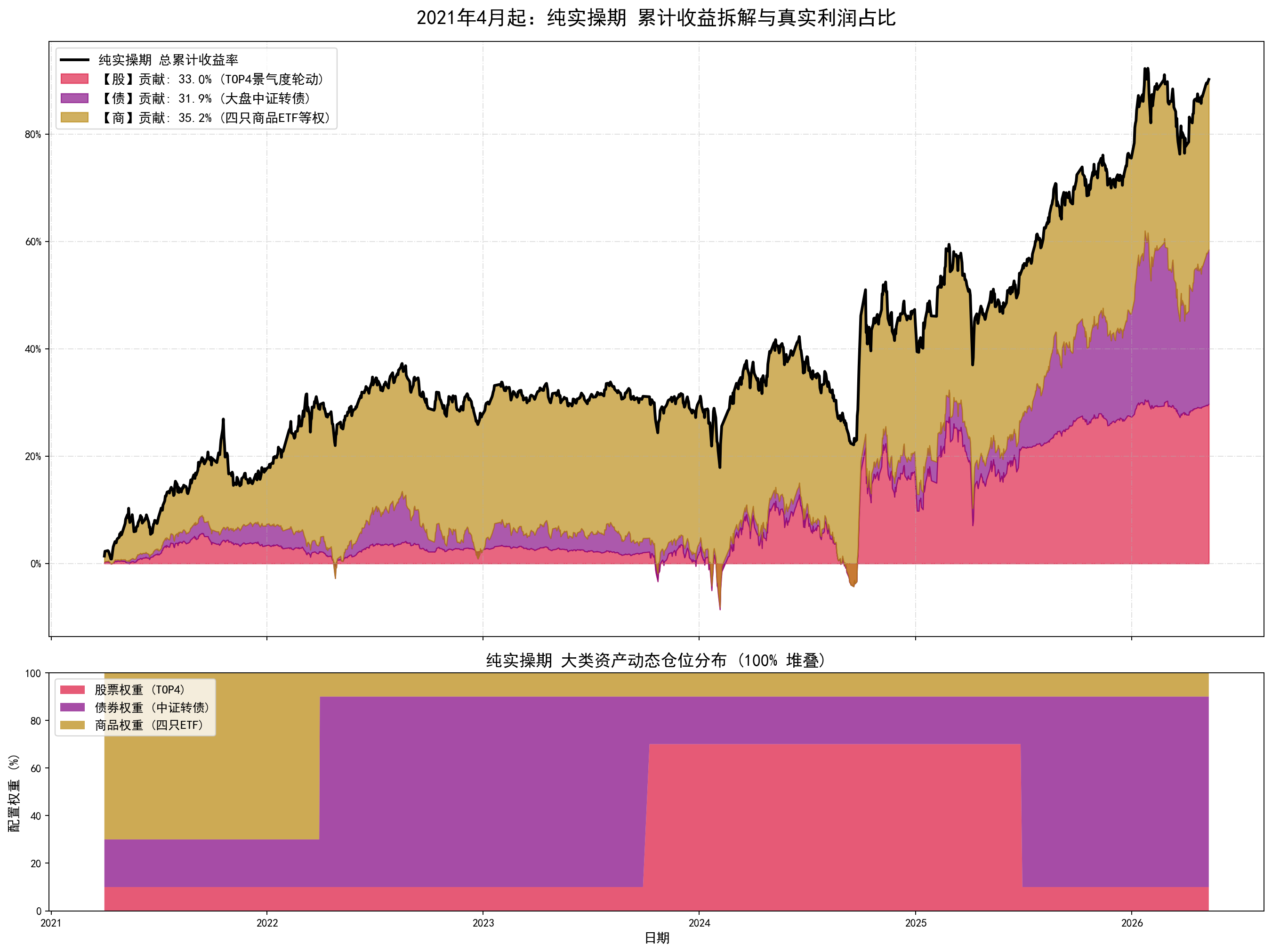

Step 19 后五年收益贡献
Step 19:后五年三端贡献均衡,组合具备可落地雏形。
Step 20

固定止损失败

固定止损看起来干脆,实际伤害修复能力。

8% 固定止损释放资金给转债和商品,最大回撤只小幅改善,年化收益却大幅下降。

原组合年化 13.28%止损版年化 9.01%回撤 -13.49%

Step 20 固定止损资金跨界防守
Step 20:固定止损组合的净值修复明显不足,风控不是越硬越好。
Step 21

动态接回修复

只止损不够,还必须解决“什么时候回来”。

Step 21 加入 20 日线动态接回,修复踏空问题,但收益和回撤仍然不如后来的 MA20 双向风控。

这一页说明:风控必须同时包含撤退和接回,不能只处理卖出。
策略架构最终净值年化收益率最大回撤夏普
原实操期组合1.89113.28%-14.17%0.73
动态接回组合1.69710.91%-13.70%0.60
Step 21 阶段结论:动态接回改善逻辑,但还没有形成最终风控形态。
Step 22

MA20 双向风控出现

MA20 成为第一条真正有效的生命线。

相比固定止损,MA20 同时解决逃逸和接回:跌破撤退,收复上车。它把收益和回撤重新拉回均衡。

年化 13.60%最大回撤 -12.29%夏普 0.89

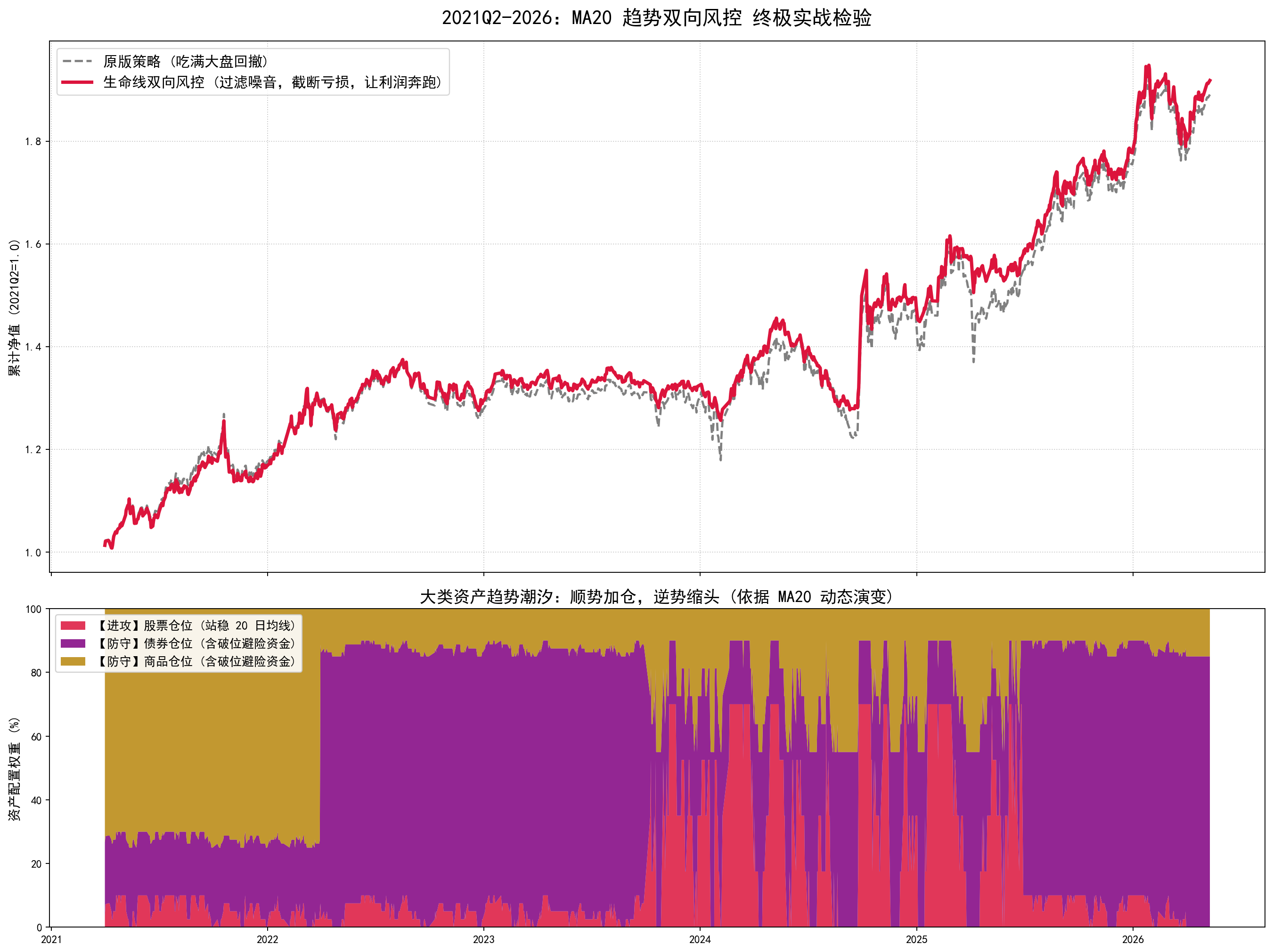

Step 22 MA20 双向风控
Step 22:MA20 双向风控显著优于固定止损,成为后续风控主线。
Step 23

等权 vs 风险平价

风险平价能改变形状,但不是主矛盾。

风险平价改变了行业内部权重,但最终绩效与等权接近,说明问题不在内部配权的精细程度。

等权年化 13.62%平价年化 13.56%回撤接近

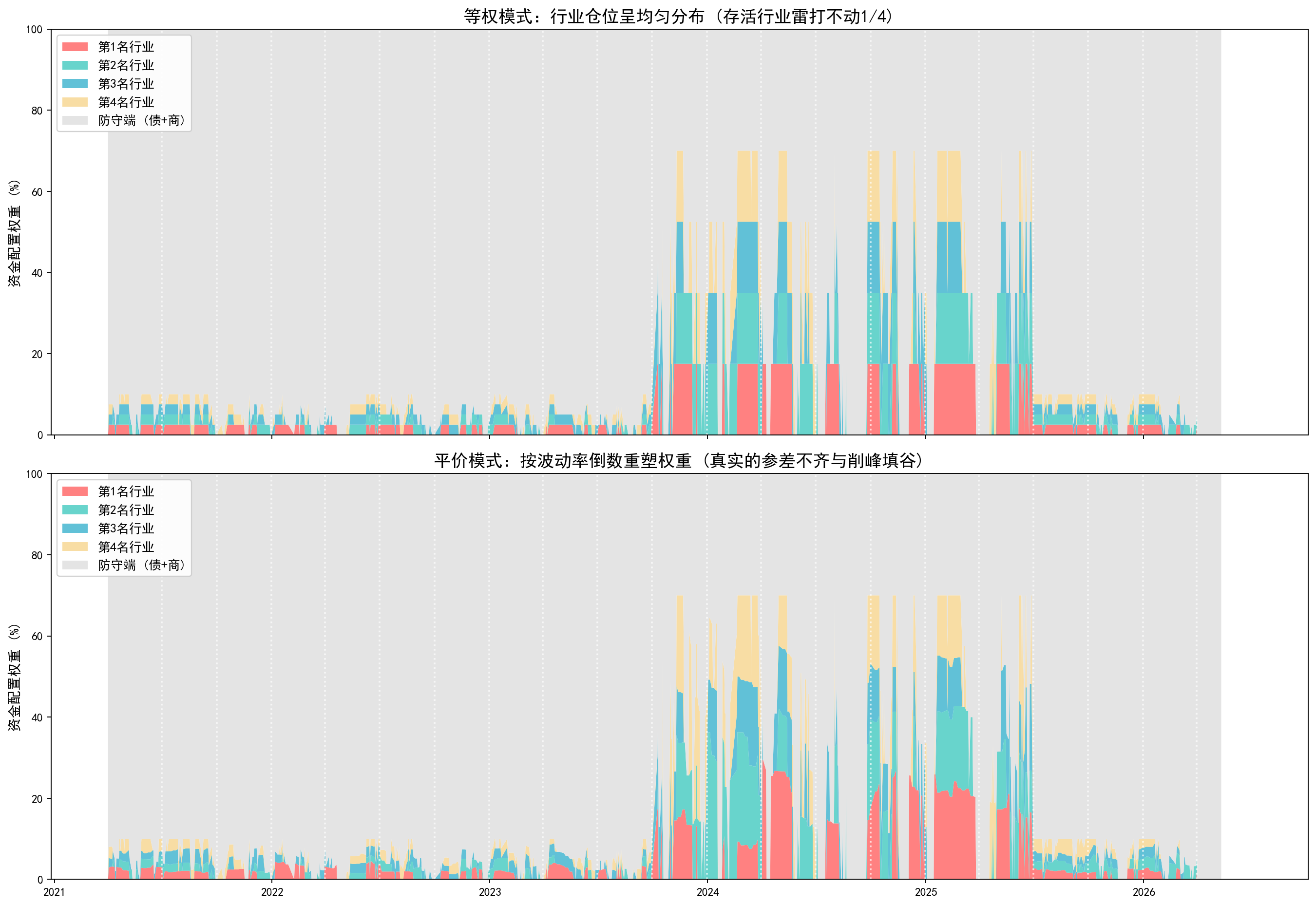

Step 23 等权与风险平价仓位对比
Step 23:仓位差异明显,但绩效差异不大,权重优化边际有限。
Step 24-25

三核避险版评测

累计收益和超额收益都清楚拉开。

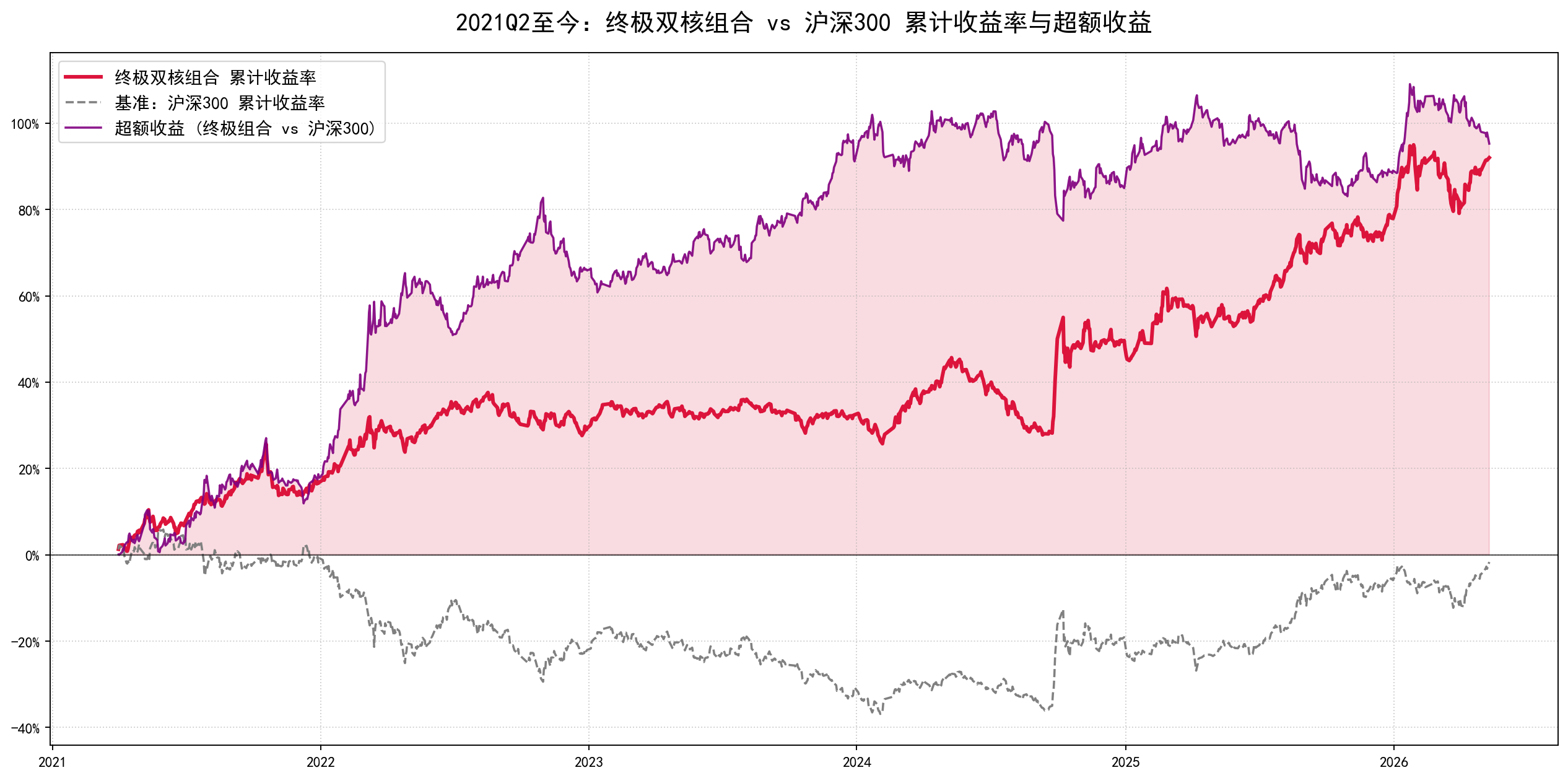

三核避险版与沪深300放在同一时间轴上比较,累计收益持续领先,超额收益长期保持在正区间。它证明 MA20 双向风控不只是降低波动,也在实操期形成了稳定的相对优势。

年化 13.62%最大回撤 -12.29%沪深300回撤 -40.38%
Step 25 三核避险版累计收益与超额收益
Step 25:红线是组合累计收益,灰线是沪深300累计收益,紫色区域显示组合相对基准的超额收益。
Step 25

年度绝对收益能力

MA20 避险版的意义,是弱市也尽量有正收益。

2021Q2 之后的单年度对比显示,组合在 2021、2022、2023 三个沪深300负收益年份仍保持正收益。它不是单纯追涨的股性组合,而是在风险资产切换中争取年度收益的连续性。

2022:10.7% vs -21.4%2023:2.4% vs -11.1%2025:20.1%

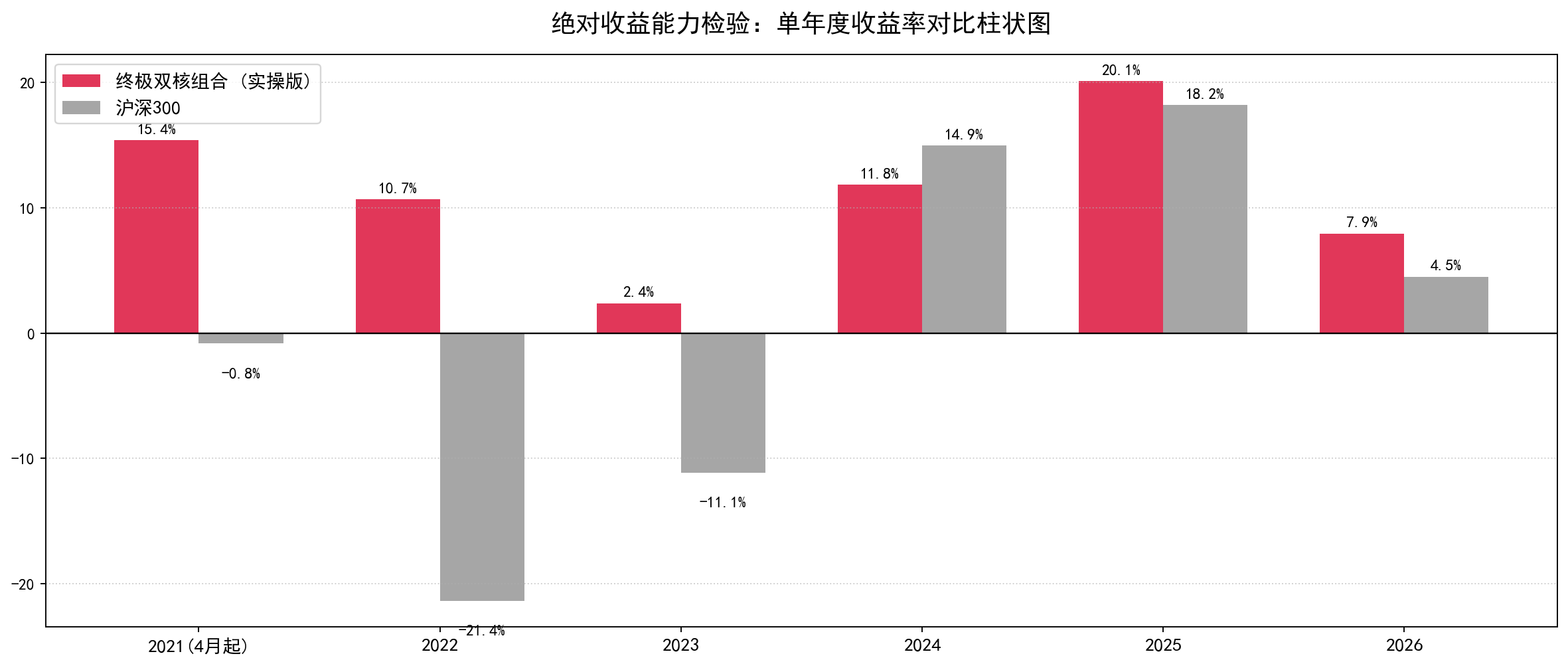

Step 25 单年度绝对收益能力检验
Step 25:年度收益柱状图证明,MA20 避险版已经具备较强的年度绝对收益特征。
Step 26

交易降频实验

简单降低频率,会损失防守质量。

日频、周频、月频对比后,周频和月频确实更省心,但收益和回撤都弱于日频 MA20。

降频不能靠“少看市场”,而要靠降低信号颗粒度。
频率实验最终净值年化最大回撤夏普
原组合1.89113.28%-14.17%0.73
日频 MA201.92013.62%-12.29%0.89
周频风控1.72211.22%-12.93%0.70
月频风控1.62710.00%-16.58%0.61
Step 26 频率检验:降频降低操作压力,但不能成为最终解决方案。
Step 27-30

海龟交易法止损

海龟法没有打败日频 MA20。

快系统、持仓流水、周频海龟与 MA20 对比都被测试。结果显示,海龟法可以减少一些回撤,但收益和稳定性不如 MA20。

日频海龟年化 11.02%周频海龟年化 10.09%MA20 年化 13.62%

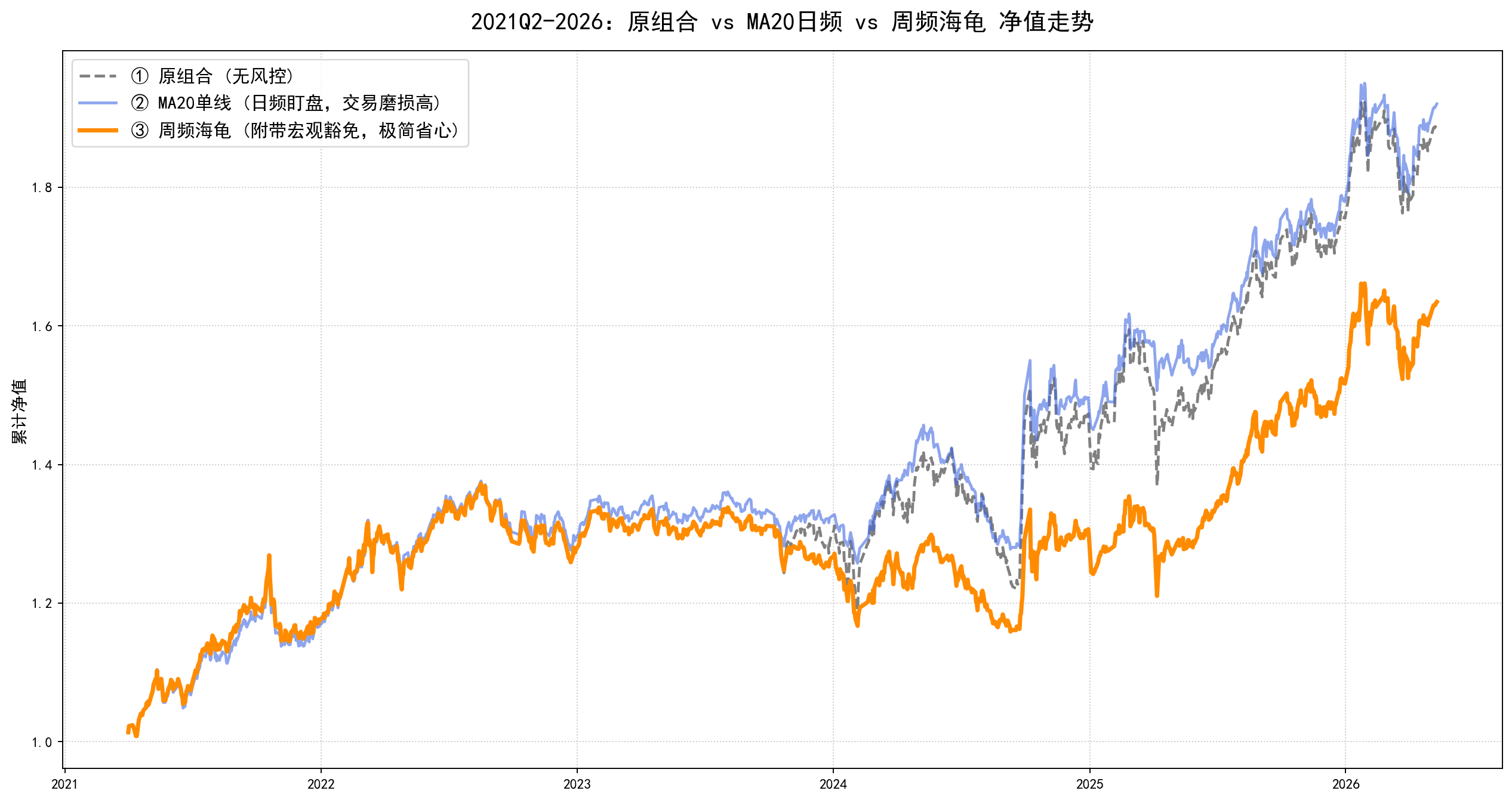

Step 29 三方策略绩效对比
Step 29:无风控、MA20、周频海龟同台对比,MA20 保持优势。
Step 31

股票端整体 MA20

把 TOP4 从“各自为战”拧成一条组合净值线。

每个行业独立 MA20 太碎。改用 TOP4 合成净值后,交易信号明显下降,绩效几乎不损失。

整体 MA20 年化 13.56%最大回撤 -12.38%信号 56 次

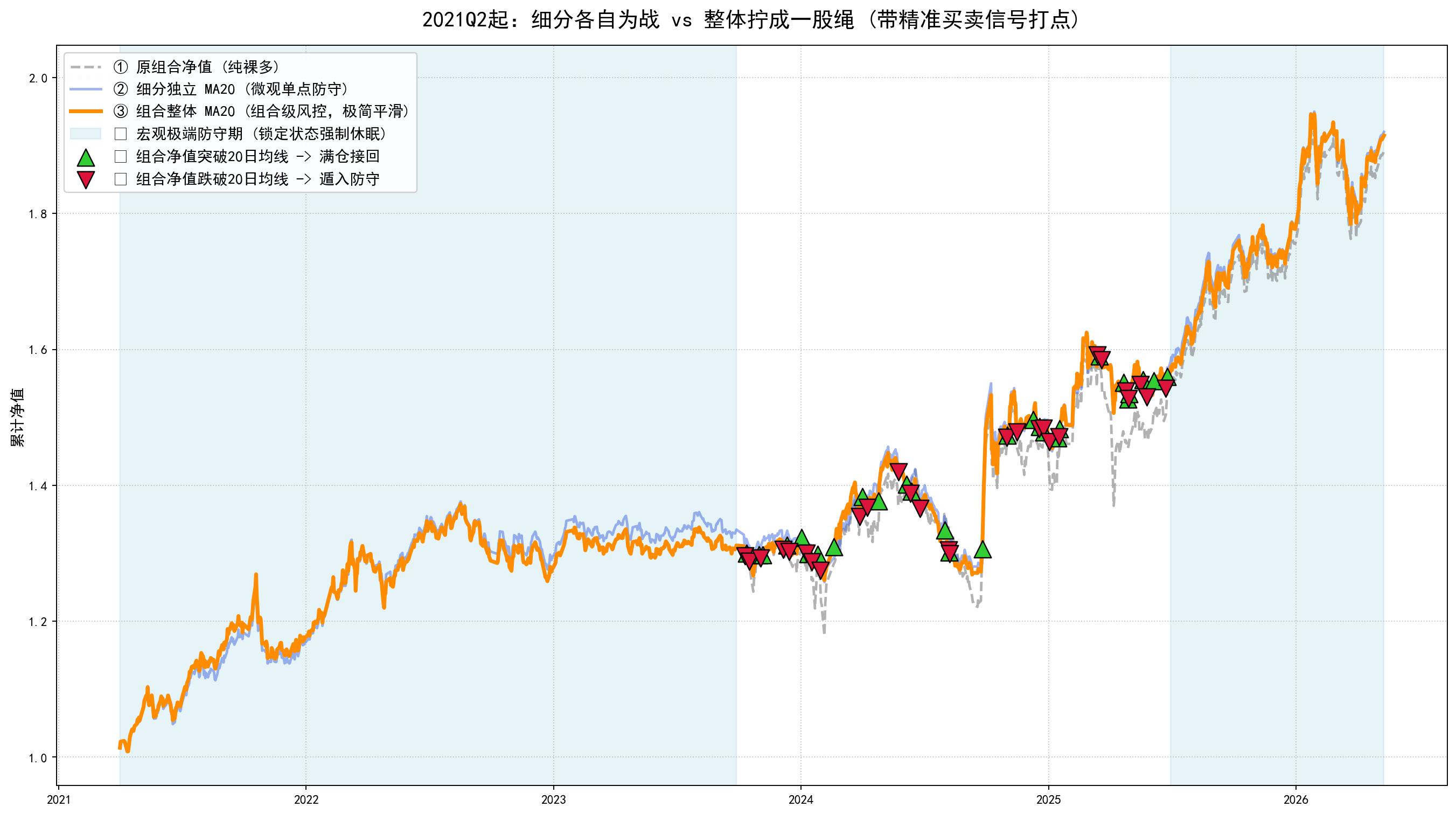

Step 31 组合整体 MA20
Step 31:组合级信号减少交易噪声,同时保留 MA20 的保护。
Step 32-33

持仓复盘与审计

组合不只要有净值,还要解释每一天持有什么。

Step 32 将每日持仓压缩成区间账单,Step 33 用甘特图与仓位堆叠图展示真实持仓状态。

1235 天压缩至 76 个阶段组合整体 MA20 持仓表

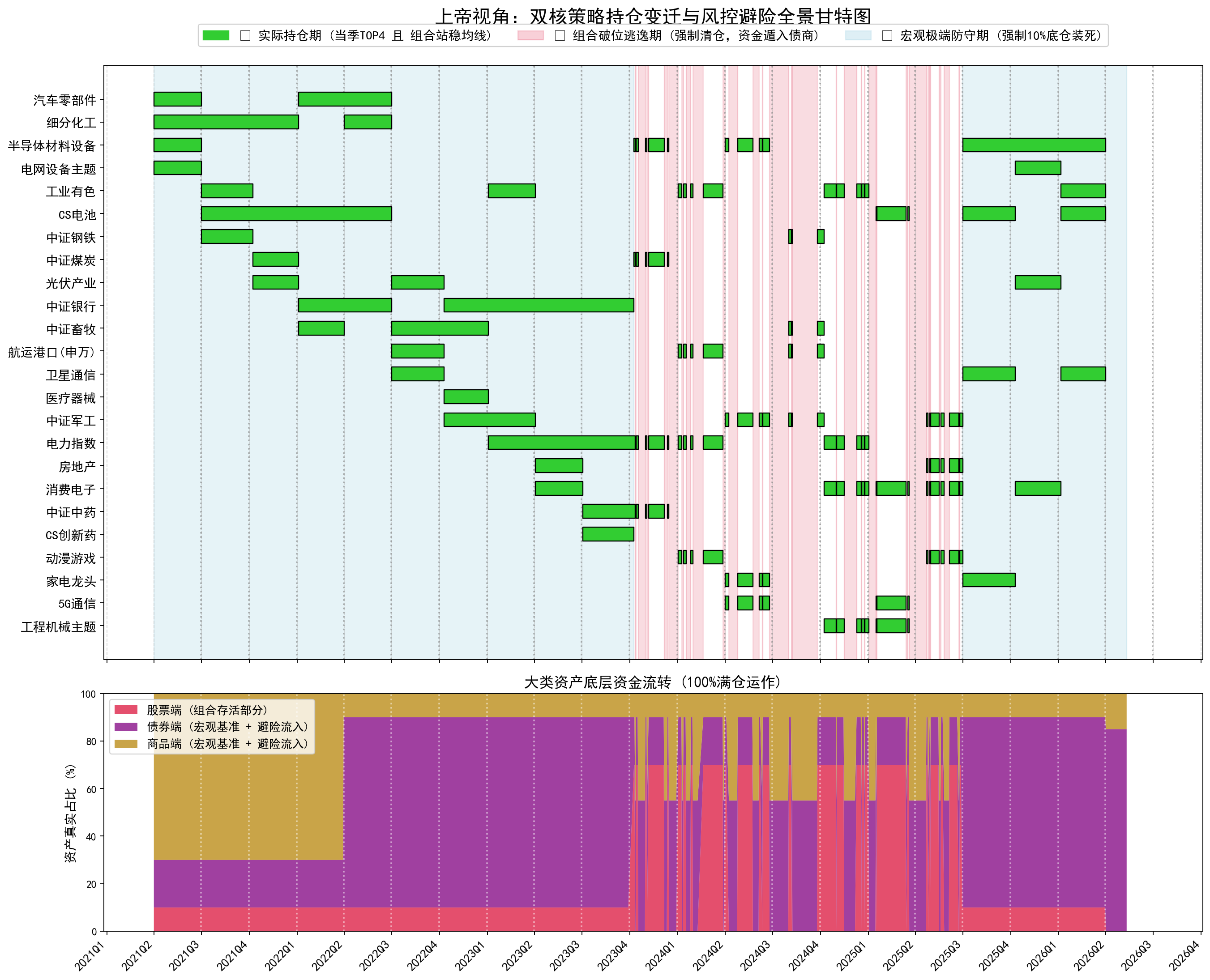

Step 33 持仓甘特图与仓位拆解
Step 33:每个持仓阶段和仓位变化都可以被追踪,后续实盘日志沿用这个思想。
Step 34

收益贡献拆解

组合整体 MA20 版本仍是股、债、商接力。

大类资产累计贡献和年度贡献被拆开,说明三核结构并没有失去收益解释力。

股票贡献 27.84%债券贡献 30.53%商品贡献 33.11%总收益 91.47%

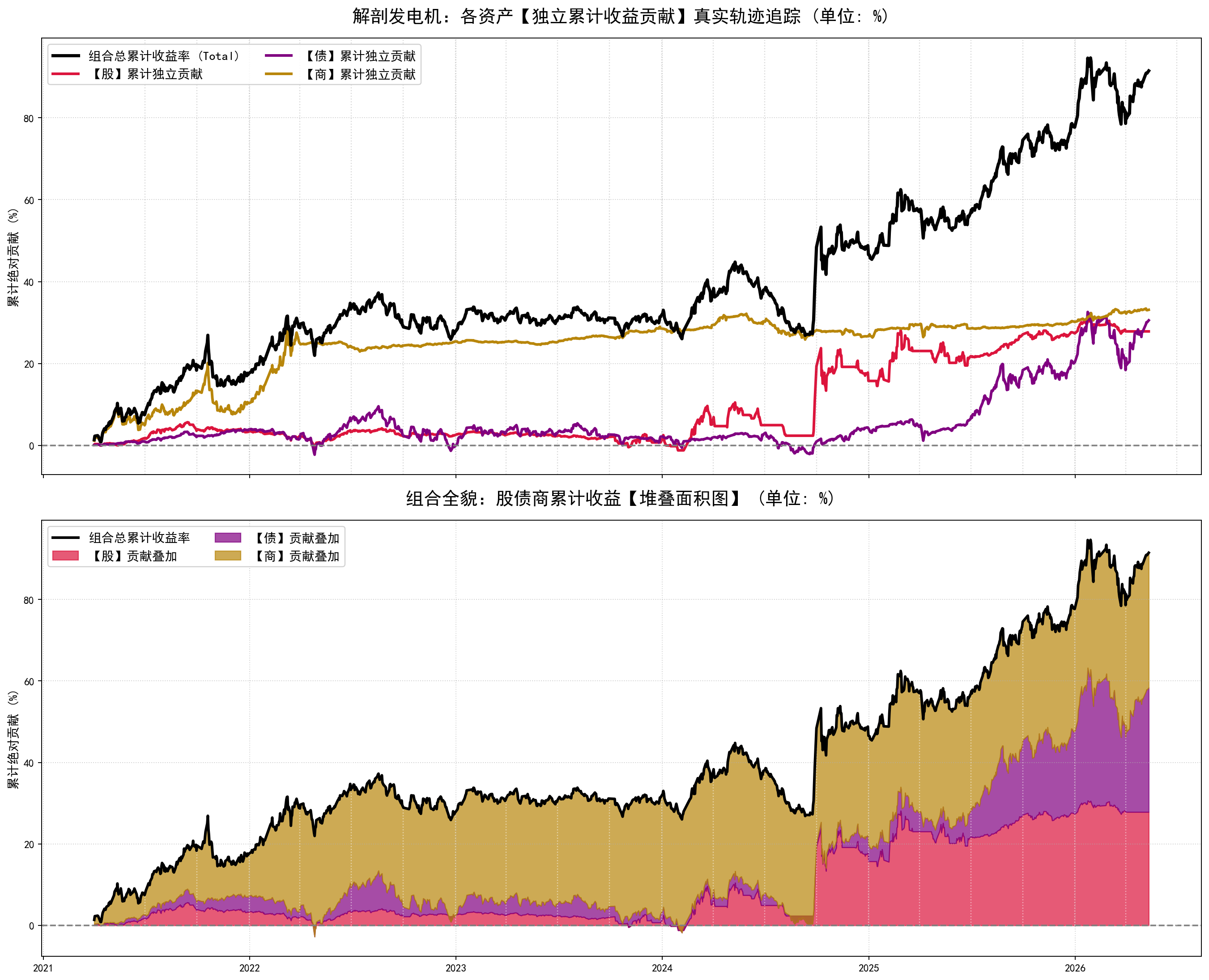

Step 34 大类资产收益贡献
Step 34:三核收益来源仍然均衡,问题尚未转向收益,而是转向长周期风险。
Step 34 补充

年度归因拆解

年度收益的关键,不是某一核永远领先,而是三核接力。

年度归因图把组合收益拆成股票、转债、商品三端。2021 和 2022 年商品端承担主要贡献,2024 年股票端接力,2025 年转债端贡献突出,说明三核结构的核心价值是跨年份分散收益来源。

2021 商品主导2024 股票接力2025 转债贡献突出

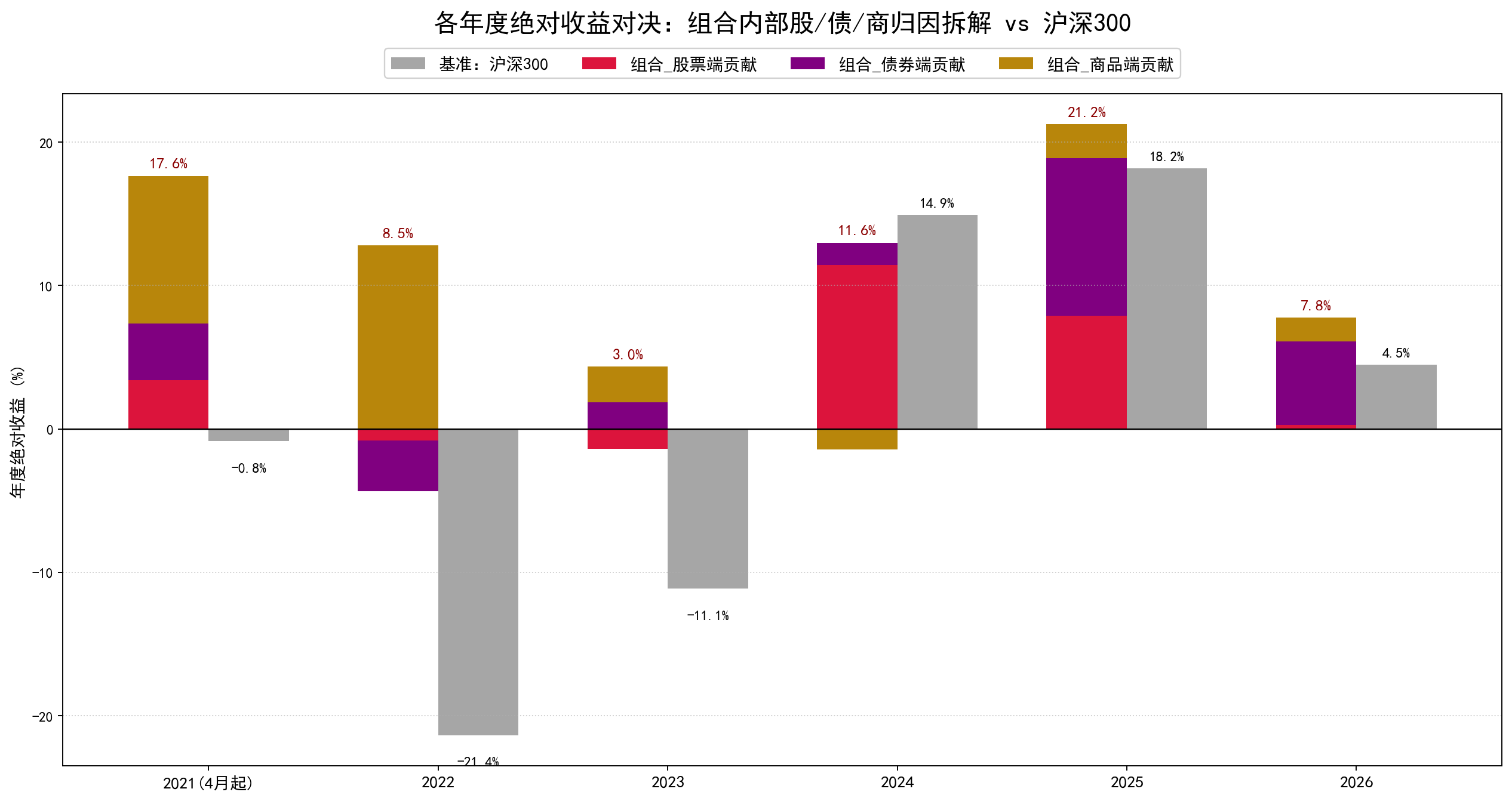

Step 34 年度绝对收益归因拆解
Step 34 年度归因:三核收益不是静态平均,而是在不同年份由不同资产承担主驱动力。
Step 35

十年压力测试

长周期回测给了当头一棒:MA20 失效了。

把系统放到 2016-2026 全区间后,普林格底座加 MA20 逃逸的最大回撤反而更差。

无均线回撤 -15.19%MA20 逃逸回撤 -17.75%

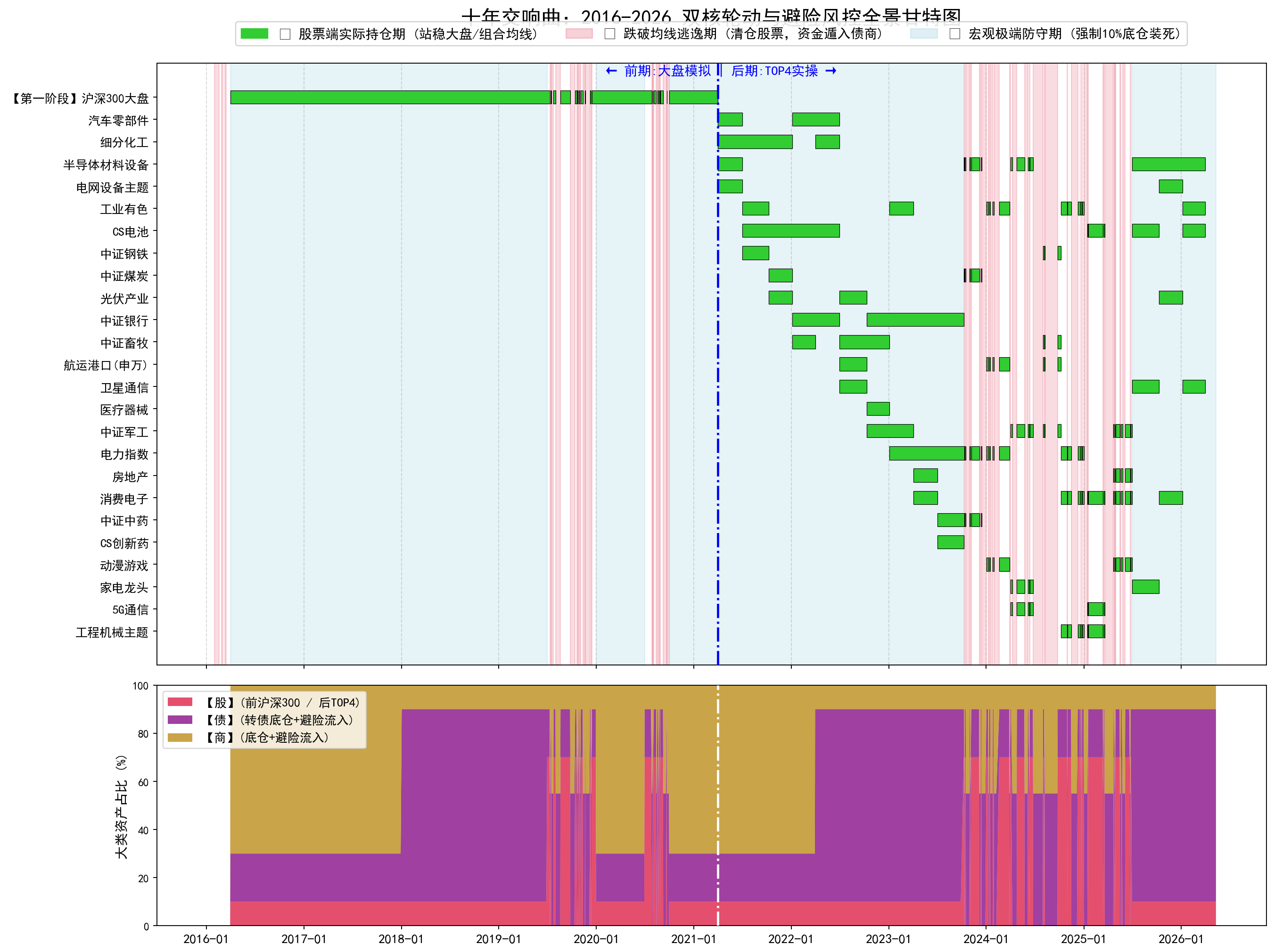

Step 35 十年全景甘特图
Step 35:十年全景图显示,原先有效的 MA20 在长周期压力下没有解决根因。
Step 36-37

防抖带与动态波动率

加缓冲带不是答案。

1.5% 容错、防抖带、动态波动率都试过了,结果只是小修小补,没有改变长周期回撤结构。

研究开始意识到:根因可能不在信号,而在逃逸资金承接资产。
方案年化收益最大回撤夏普卡玛
无均线避险13.81%-15.19%0.860.91
1.5% 缓冲区 MA2012.47%-16.35%0.800.76
1.5倍动态波动率防抖12.86%-17.64%0.830.73
Step 36-37 诊断结果:防抖思路没有解决结构性回撤。
Step 38

时间过滤器

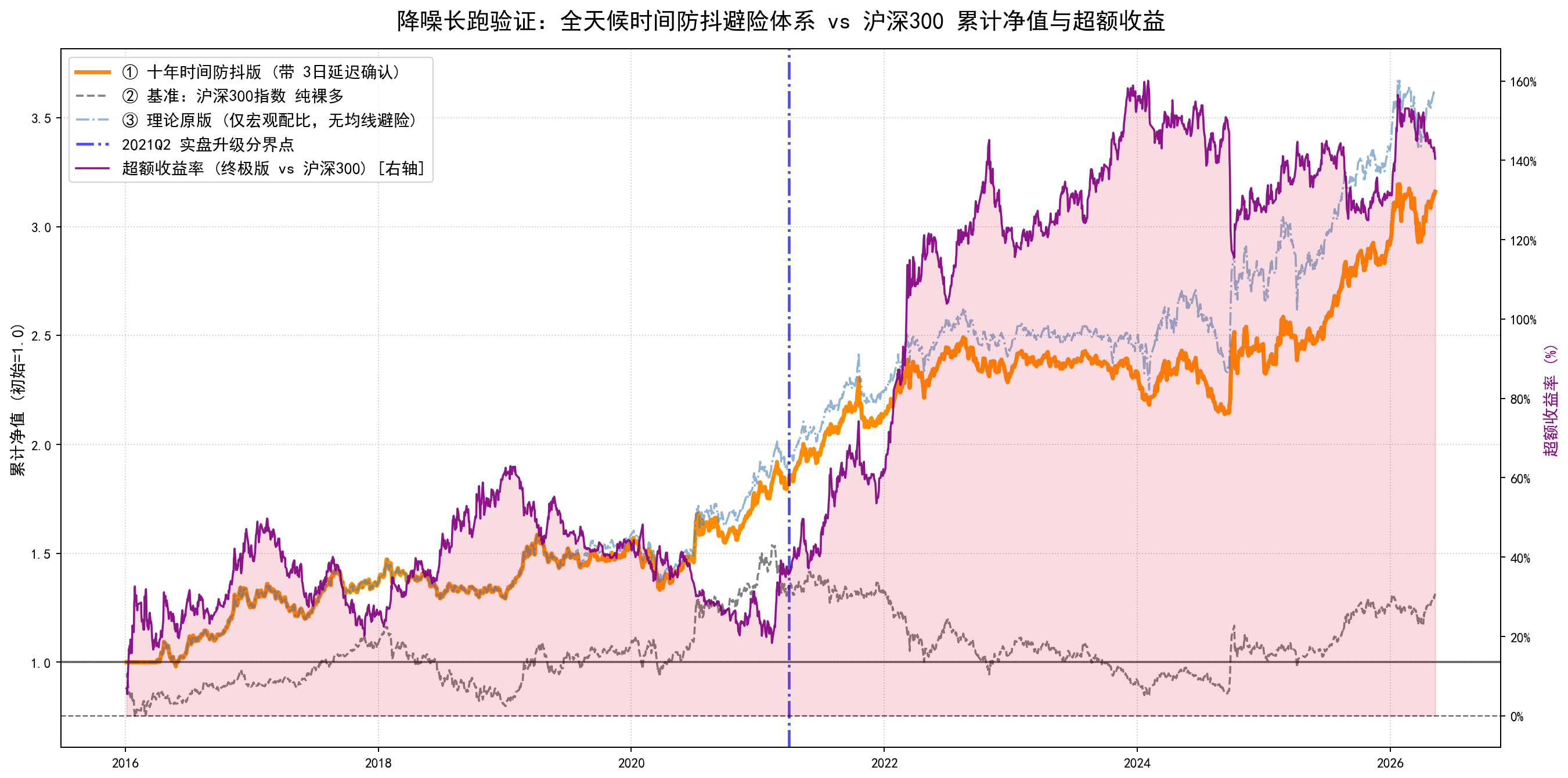

等 3 天确认,也只是让信号更迟钝。

3 日确认可以减少假突破,但没有从结构上解决回撤。信号更“稳”不等于组合更安全。

年化 12.24%最大回撤 -15.93%卡玛 0.77
Step 38 时间过滤器防抖
Step 38:时间过滤器让信号更迟钝,但没有真正改善风险结构。
Step 39

仅对 70% 主引擎启动

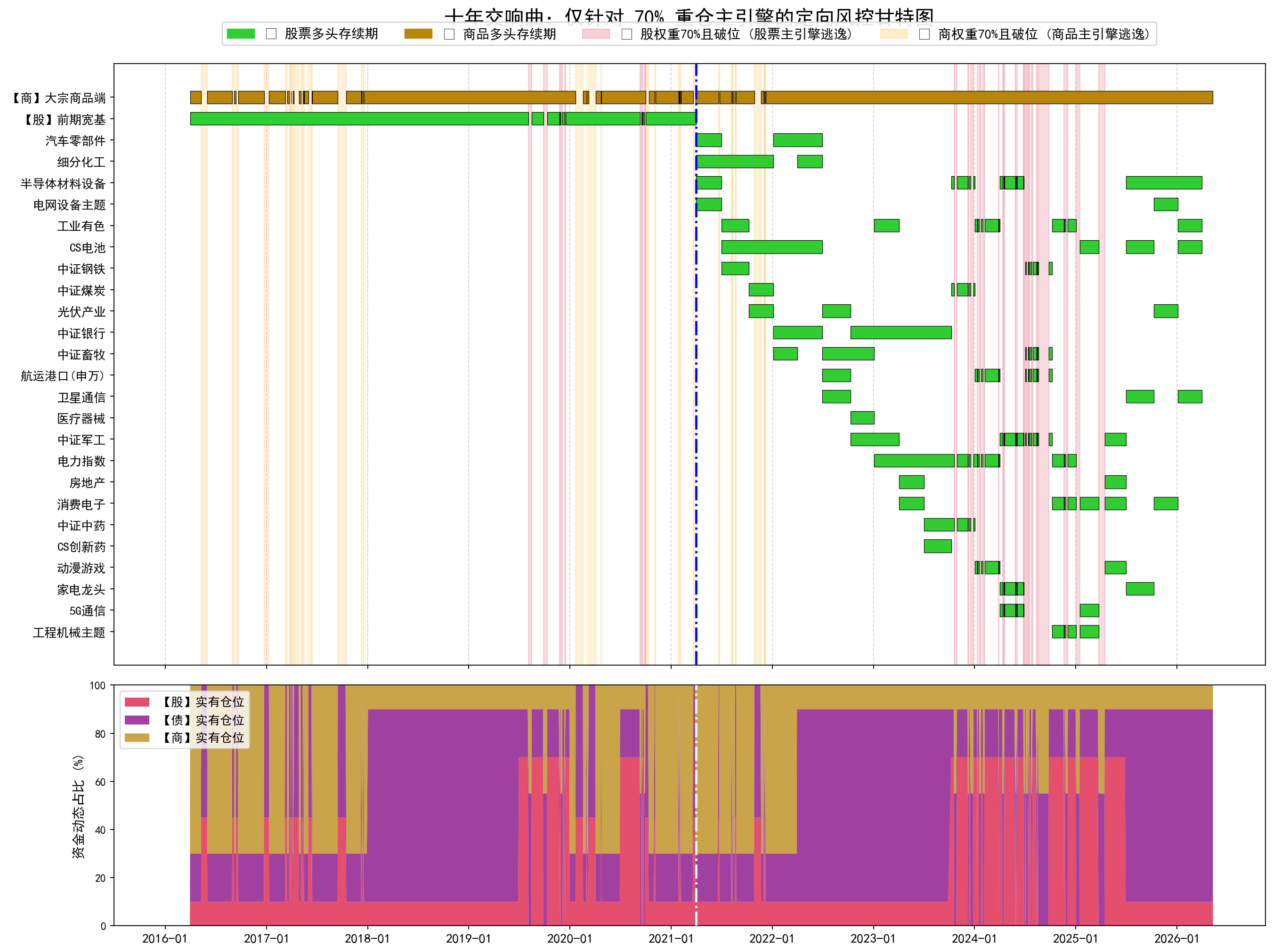

只在重仓时防守,思路更简洁,但仍未解决根因。

定向风控把防守动作集中在宏观配置 70% 的主引擎上,减少无意义动作,但结果与全时段 MA20 接近。

年化 12.78%最大回撤 -17.64%夏普 0.83
Step 39 主引擎定向风控
Step 39:定向风控确认“只在重仓时启动”是合理简化,但不是最终答案。
Step 40

商品端也要风控吗

股商双防守增加了动作,但没有压住回撤。

仅股票避险和股商双避险都测试过。当避险资金仍在转债和商品之间流转时,扩大防守范围并没有解决问题。

关键发现:三核内部互相接盘,不等于真正避险。
股商双防守回撤 -17.64%总动作 130 次

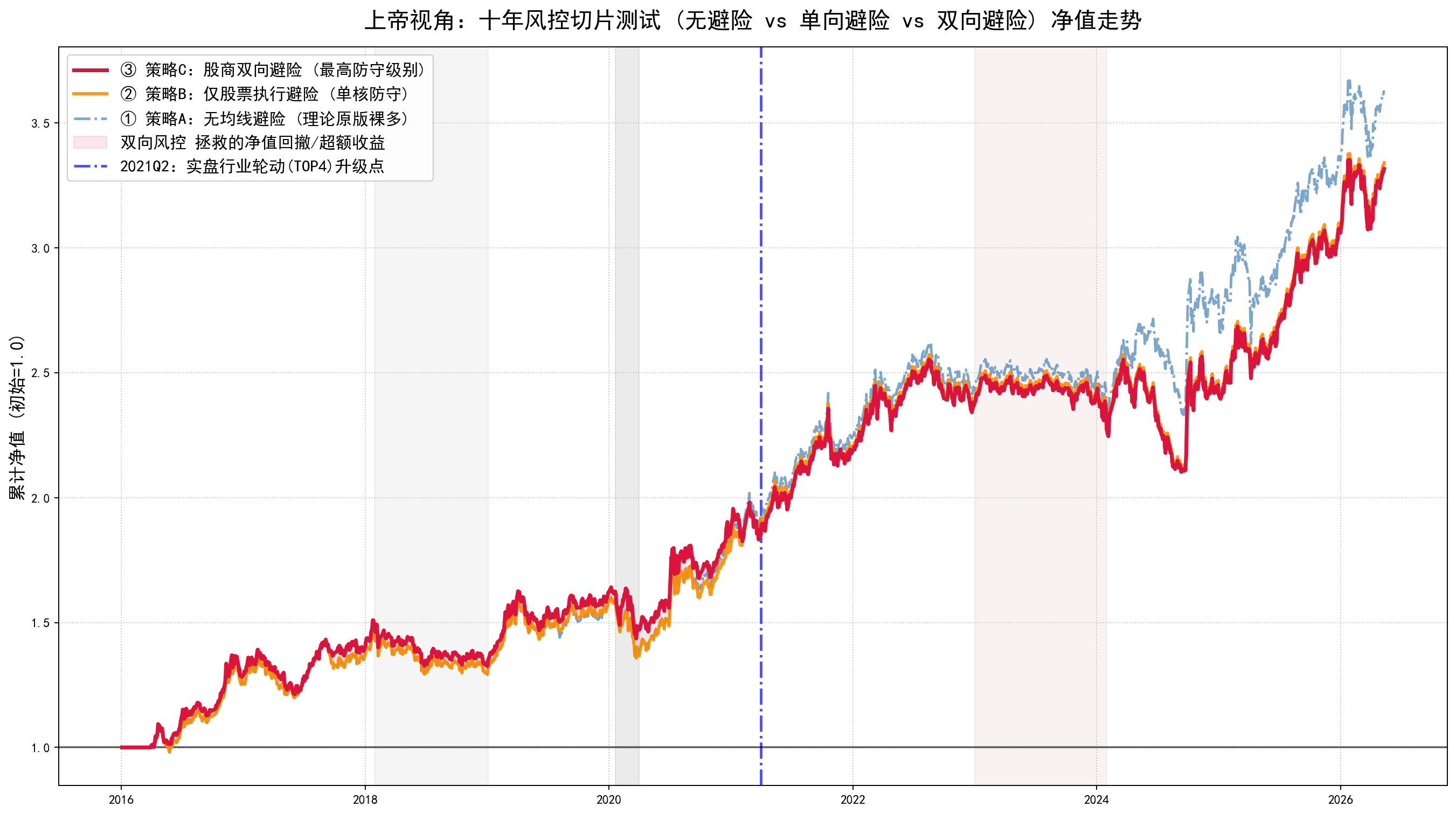

Step 40 风控方案切片对比
Step 40:防守范围扩大了,但资金仍留在同跌体系内,回撤没有改善。
Step 41

四核诞生

真正的突破:给逃逸资金一个独立水库。

当股票或商品跌破 MA20,释放资金不再分给转债或商品,而是 100% 进入纯债水库。四核防御形态由此诞生。

四核不是多买一类资产,而是改变风险资产出问题后的资金去向。
年化 13.57%最大回撤 -10.63%夏普 1.07

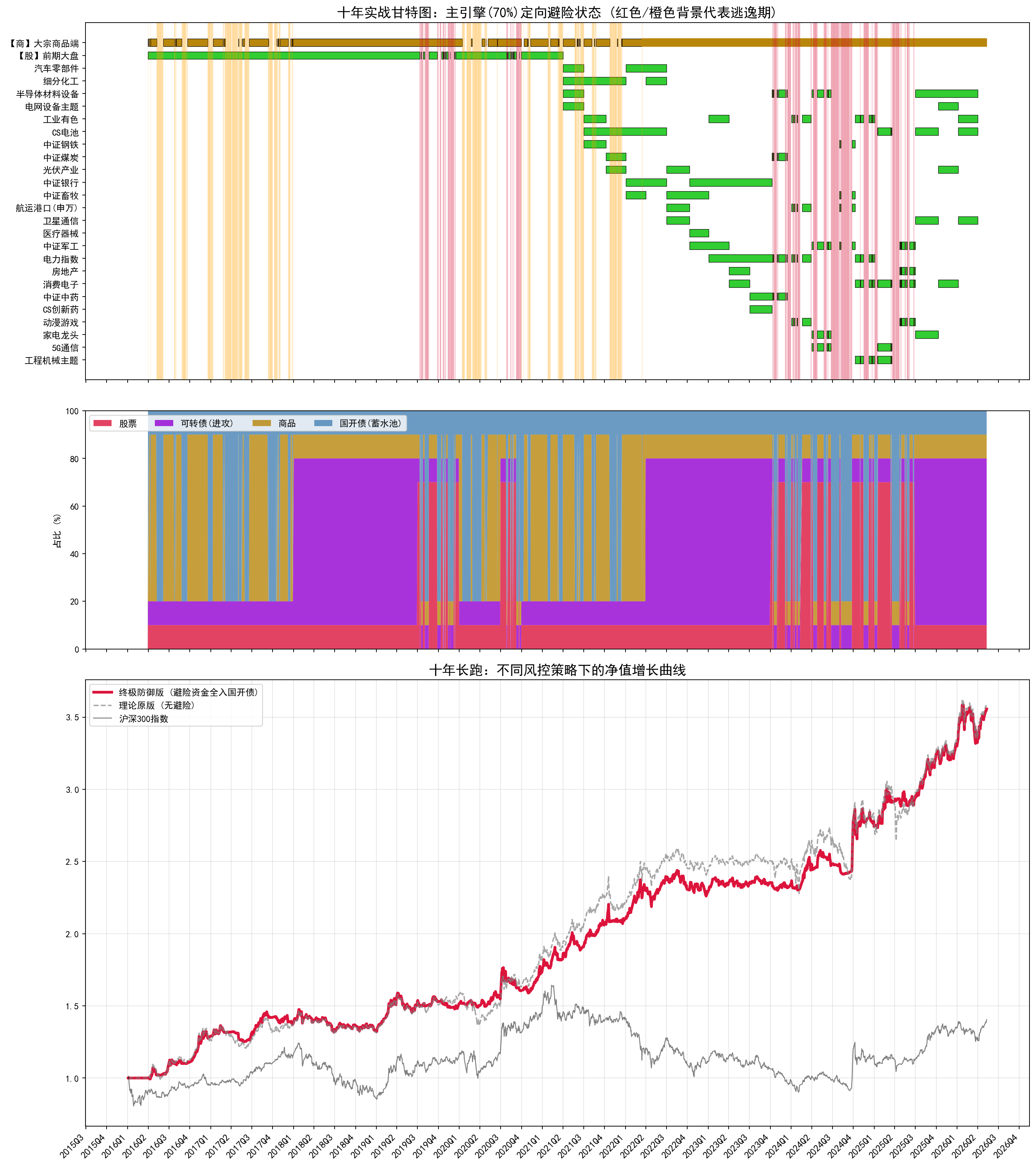

Step 41 四核防御形态
Step 41:一张图同时展示逃逸区间、资金分布和净值曲线,是组合诞生的核心证据。
Step 42

收益与回撤再拆解

四核水库把风险结果改出来了。

年度收益归因加入纯债水库后,四类资产角色被完整拆开;水下图显示最大回撤明显变浅。

这一步把“结构想法”变成了“风险结果”。

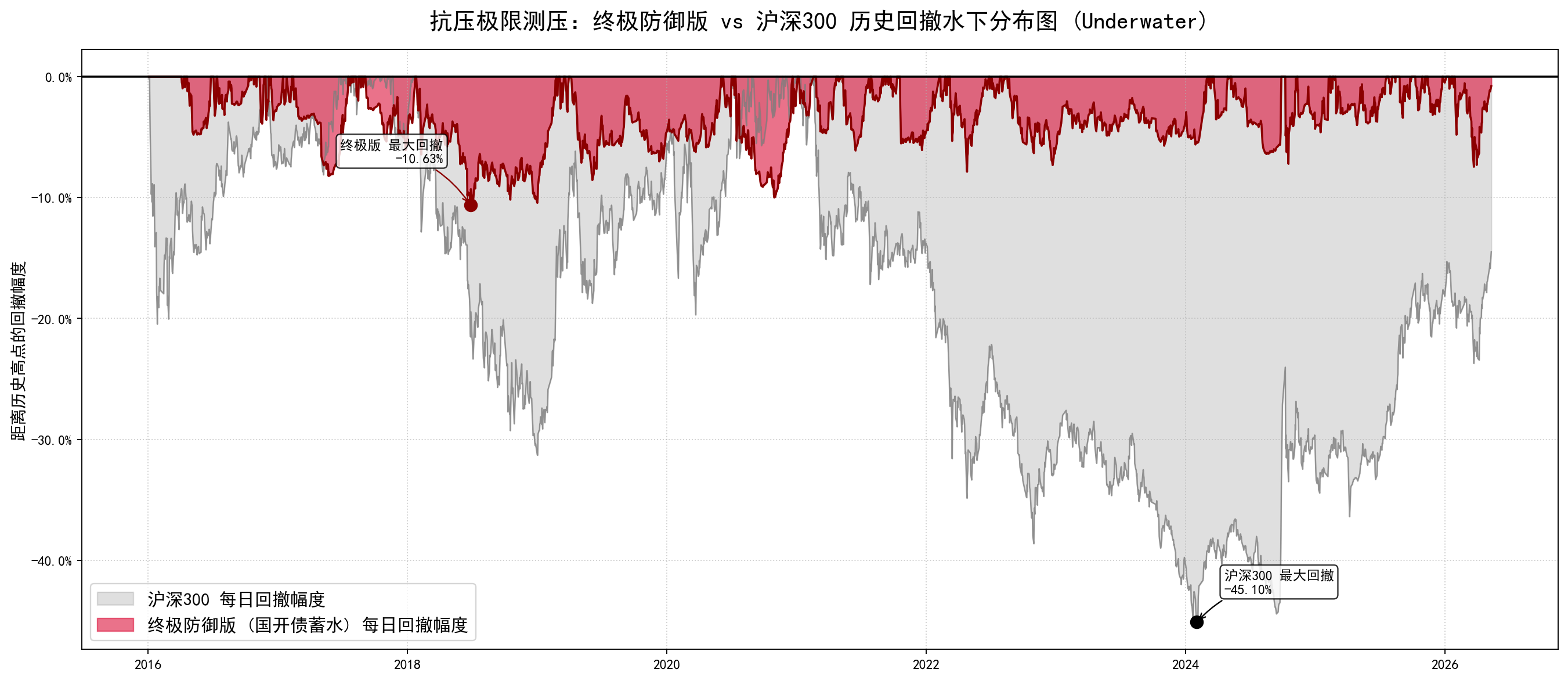

Step 42 最大回撤对决
Step 42:水下图是四核防御最直观的风控证据。
Step 42 补充

四核年度收益检阅

水库的价值,要落到年度体验上。

四核防御版在十年自然年度中只有 2018 年小幅亏损,且在 2022、2023 这类基准大幅承压年份仍保持正收益。年度柱状图说明,纯债水库改善的不只是最大回撤,也改善了投资者逐年持有的体验。

10 个正收益年2018:-3.2%2022:8.9%2023:2.1%

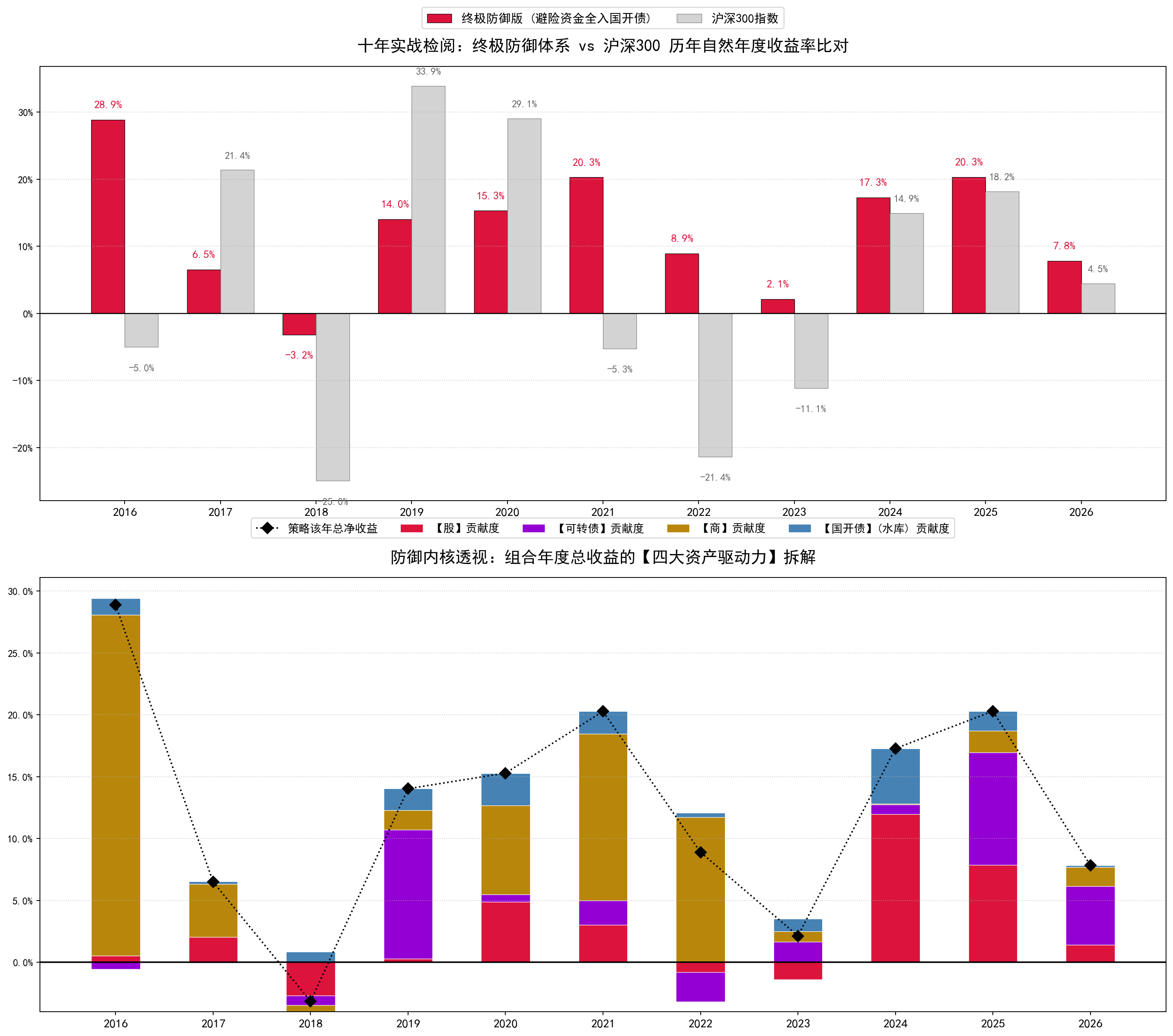

Step 42 四核防御体系历年收益率对比
Step 42 年度检阅:四核水库把风险控制从“回撤变浅”推进到“年度收益更连续”。
Step 43

四核持仓审计

2025 年以后,水库动作要按真实区间复盘。

持仓审计把每日信号压缩为可核验的资金区间。2025 上半年,股票风控反复触发,国开债水库从底仓 10% 升至 80%,承接股票撤退释放的 70% 风险资金。

持仓审计2025H1 高频切换国开债最高 80%
2025.01.02-2025.06.30 商品核均维持 10% 国开债接盘股票避险资金
持仓区间 天数 股票 转债 商品 国开债 区间状态
2025.01.02-01.1490%10%10%80%股票撤退,国开接盘 +70%
2025.01.15170%10%10%10%股票恢复 70%,水库安静
2025.01.1610%10%10%80%股票撤退,国开接盘 +70%
2025.01.17-03.133470%10%10%10%股票恢复 70%,水库安静
2025.03.1410%10%10%80%股票撤退,国开接盘 +70%
2025.03.17-03.19370%10%10%10%股票恢复 70%,水库安静
2025.03.20-03.3180%10%10%80%股票撤退,国开接盘 +70%
2025.04.01-04.21140%10%10%80%股票撤退,国开接盘 +70%
2025.04.22-04.24370%10%10%10%股票恢复 70%,水库安静
2025.04.2510%10%10%80%股票撤退,国开接盘 +70%
2025.04.28170%10%10%10%股票恢复 70%,水库安静
2025.04.2910%10%10%80%股票撤退,国开接盘 +70%
2025.04.30-05.15970%10%10%10%股票恢复 70%,水库安静
2025.05.16-05.1920%10%10%80%股票撤退,国开接盘 +70%
2025.05.20-05.23470%10%10%10%股票恢复 70%,水库安静
2025.05.26-06.0470%10%10%80%股票撤退,国开接盘 +70%
2025.06.05-06.201270%10%10%10%股票恢复 70%,水库安静
2025.06.23-06.2420%10%10%80%股票撤退,国开接盘 +70%
2025.06.25-06.27370%10%10%10%股票恢复 70%,水库安静
2025.06.30110%70%10%10%切至转债主仓,股票降至 10%
Step 43 持仓审计:2025 上半年并非简单稳定持仓,而是股票风控反复触发、国开债水库多次升至 80%。
Step 44

防抖对称性测试

不追求对称美学,追求有效接回。

早期尝试给 MA20 加防抖带,也比较过对称通道设计。后期放弃复杂防抖,回到更纯粹的 MA20 单线逻辑。

无风控回撤 -14.78%现行机制回撤 -10.63%夏普 1.07
Step 44 风控逻辑对比
Step 44:现行机制不为形式对称牺牲接回效率。
Step 45

黄金能不能代替商品

黄金不能完全替代商品核。

纯黄金版本年化显著低于综合商品版本,说明商品核承担的是工业 Beta 和通胀弹性,不只是避险资产。

综合商品 13.57%纯黄金 8.26%纯南华 12.59%

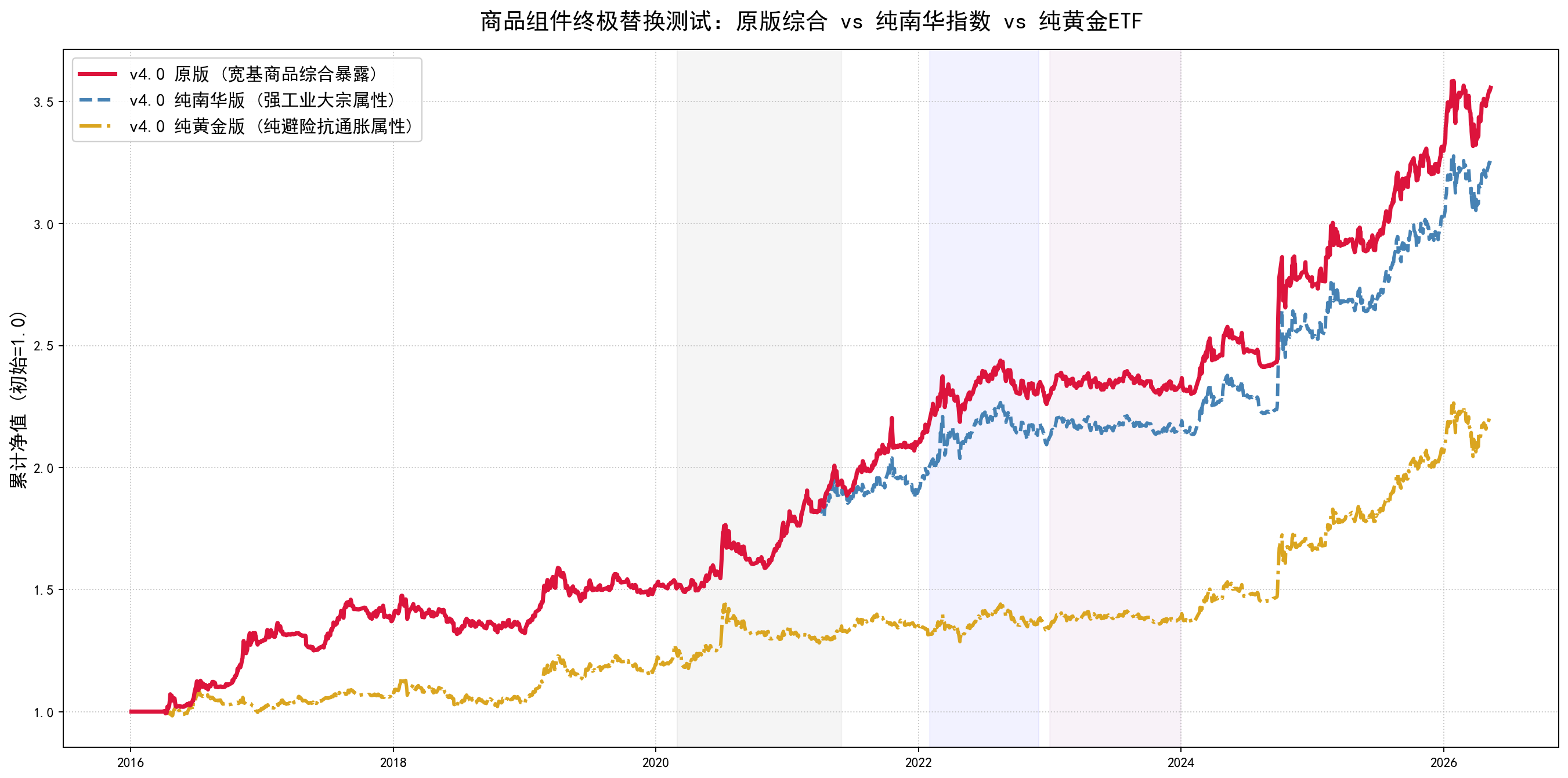

Step 45 商品端三维对比
Step 45:商品端消融证明,黄金不能承担完整商品篮子的功能。
Step 46-47

宽基能不能替代行业轮动

宽基 Beta 表现不弱,行业 Alpha 要谨慎看待。

宽基版本表现接近甚至部分区间更强,说明行业景气轮动有效,但不能忽视样本期、后验和可执行性问题。

原版 Alpha 12.72%宽基 Beta 13.11%股票动作 78 次

Step 47 宽基版全景联动图
Step 47:宽基版全景图把行业轮动与被动宽基放到同一框架里审计。
Step 48

国开债水库久期测试

短债水库牺牲收益,但降低久期风险。

5-7 年长债水库收益更高,0-3 年短债水库更稳。这个测试明确了水库的收益和风险权衡。

长债 Alpha 12.72%短债 Alpha 11.95%短债回撤 -10.75%
Step 48 水库久期敏感性测试
Step 48:水库久期测试把收益弹性和利率风险边界讲清楚。
Step 49

宽基 + 短债水库审计图

更偏稳健的替代路线也被保留下来。

宽基股票端加 0-3 年短债水库,是一个更重可执行性和利率风险控制的版本。

这不是最终选择,但它定义了一个重要备选:少一点收益弹性,换更稳的水库久期。

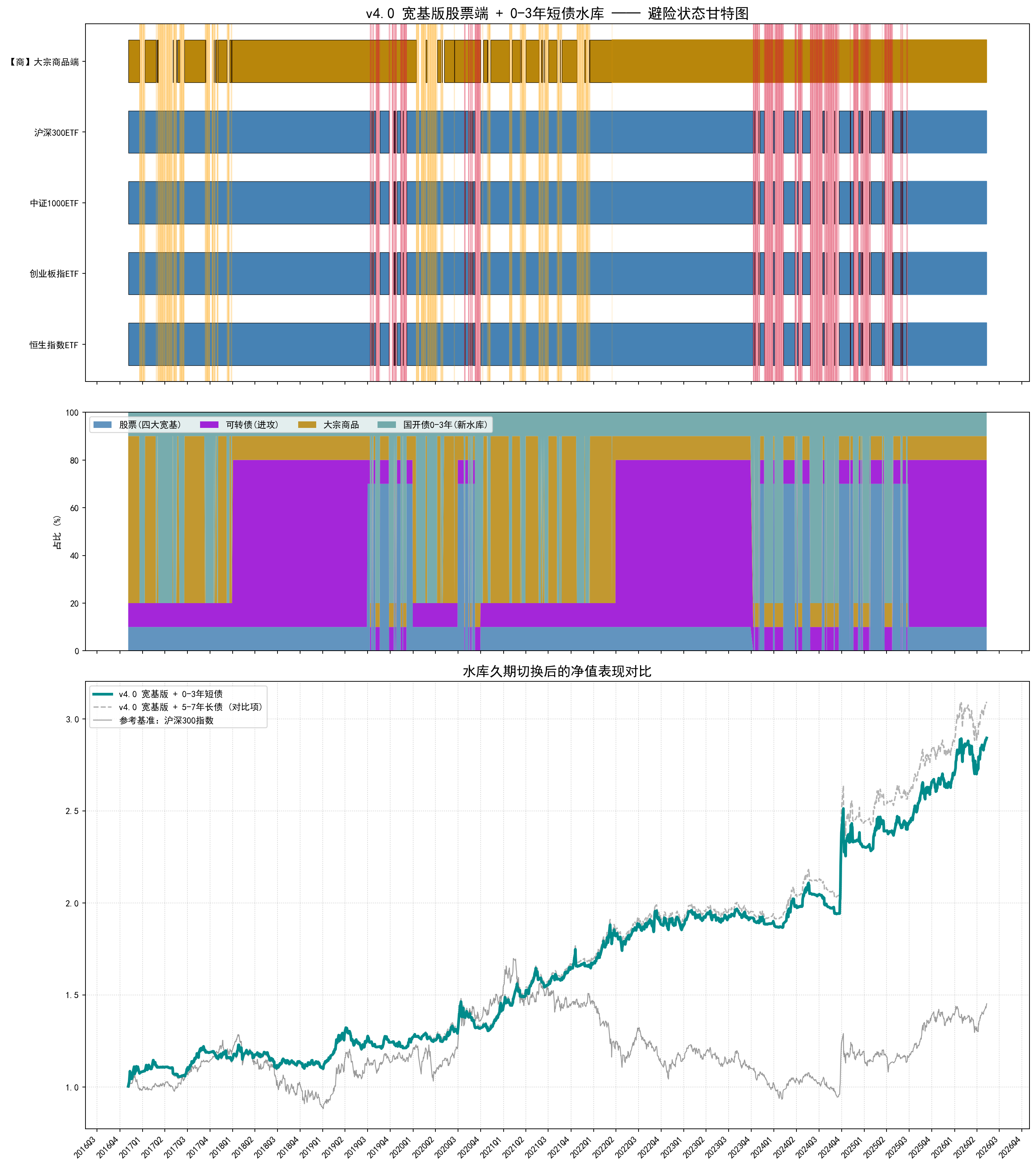

Step 49 宽基加短债水库审计图
Step 49:宽基 + 短债水库版本给出实盘稳健替代路径。
实盘 Step 1

本地数据与木桶效应

实盘组合先解决共同起点问题。

所有 ETF 必须站在同一条时间轴上比较。组合以最晚具备有效数据的恒生科技 ETF 作为统一起点,避免用更长历史的资产抬高可比性。

统一起点 2021-05-251195 个交易日统一样本窗口
资产有效起始日角色
沪深300ETF / 中证1000ETF / 创业板指ETF2019-12-31股票核
恒生科技ETF2021-05-25股票核短板
博时可转债ETF2020-04-07转债核
商品 ETF 篮子2019-12 至 2020-01商品核
中欧纯债LOF2019-12-31水库核
实盘 Step 1:数据起点不是随意设定,而由最短板资产决定。
实盘 Step 2-3

最终组合成果

研究最终收束成可执行的实盘四核版本。

股票核采用四大宽基 ETF 等权,商品核采用四只商品 ETF 等权,转债核用博时可转债 ETF,水库核用中欧纯债 LOF。

实盘年化 14.07%最大回撤 -11.15%卡玛 1.26

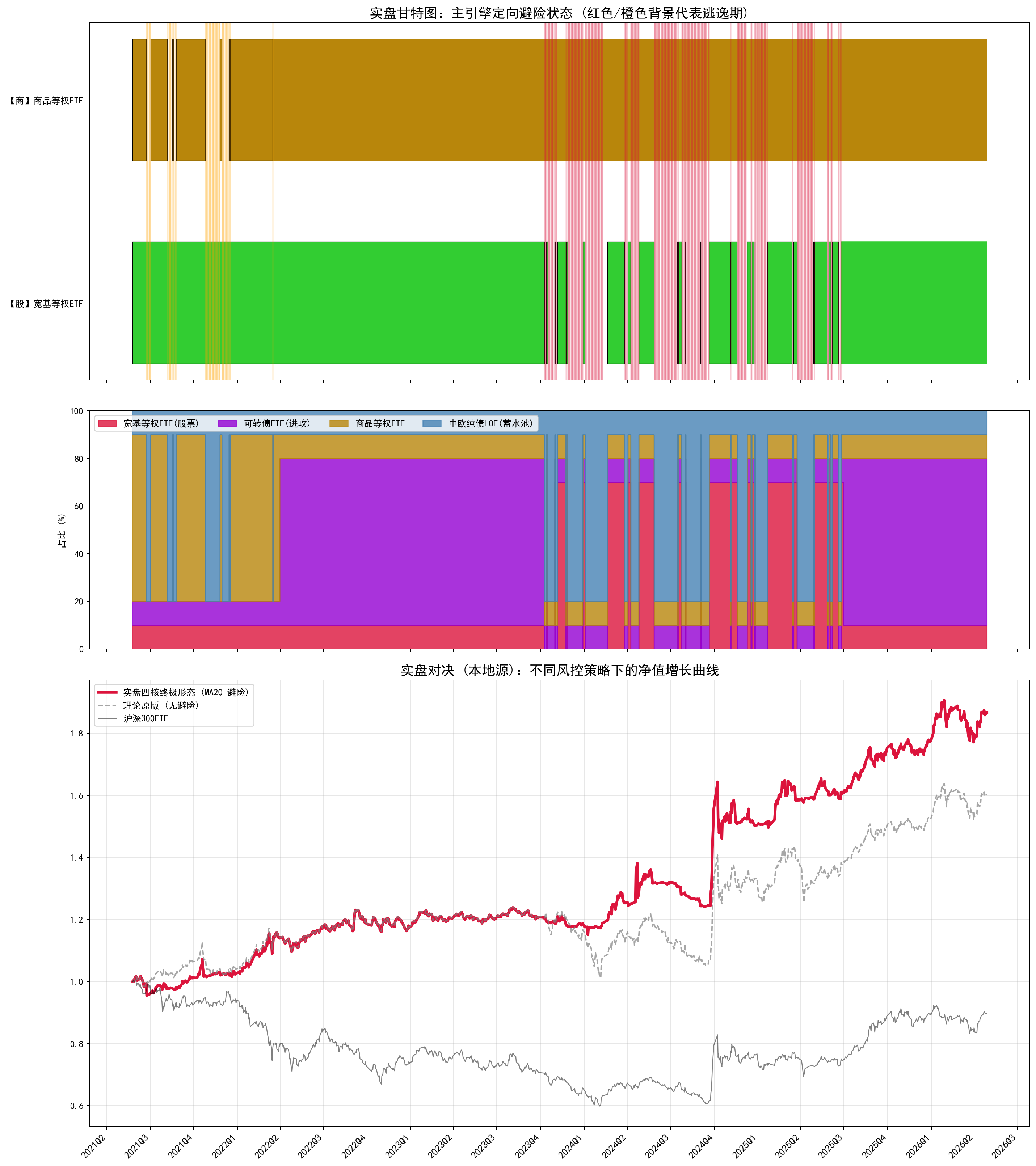

实盘四核终极形态回测图
实盘 Step 3:最新组合用 ETF 和 LOF 完成可交易化,并保留四核水库逻辑。
实盘 Step 3 绩效表

最终结果放在最后

四核版本不仅收益更高,收益风险比也更好。

关键绩效单独列示,目的是让收益、回撤、夏普和卡玛比率都能被直接比较,而不是只看一条净值曲线。

最终组合不是首页口号,而是前面 49 个研究 Step 推导出来的结果。
策略年化回撤夏普波动率卡玛
沪深300ETF(大盘基准)-2.25%-40.38%-0.2417.68%-0.06
理论原版(无避险满仓)10.47%-18.40%0.5814.48%0.57
实盘四核终极版(全入纯债底仓)14.07%-11.15%0.8813.68%1.26
实盘绩效表:收益提升、回撤压缩、卡玛比率显著改善。
实盘 Step 4

调仓审计日志

最终组合不只是净值,还有可执行账单。

调仓日志记录宏观季度调仓、股端/商端 MA20 触发价、合成价格和最终仓位,让每一次仓位变化都有据可查。

这让组合从研究结果变成可复盘、可执行、可交接的投资流程。
开始日期交易天数触发逻辑股端MA20股合成价
2025-04-291股端击穿 MA20,撤退至纯债1.09961.0989
2025-04-3016股端收复 MA20,买回宽基1.09631.1069
2025-06-194股端击穿 MA20,撤退至纯债1.14101.1227
2025-06-30202宏观季度调仓不适用1.1757
实盘 Step 4:调仓日志把“为什么动、何时动、动到哪里”记录下来。
结论

组合诞生的核心逻辑

风险结构比单个信号更重要。

三核模型解决收益来源,MA20 解决趋势破位识别,但真正让组合成型的是第四核:独立纯债水库。

组合诞生的关键,是把“风险资产之间互相接盘”改成“风险资产与独立水库之间切换”。
53迭代与验证次数(Step)
14.07%年化收益率
-11.15%最大回撤
0.88夏普比率
13.68%波动率
1.26卡玛比率
注:绩效指标回测区间从 2021Q2 开始。
研究底稿:早期研究记录、回测图表、实盘组合说明与调仓日志共同构成证据链。
滚轮翻页 · ↑ ↓ 键也可翻页
